開工日期:2020-06-03
華盛興邦承接四川麻安逸食品有限公司廠房設計、廠房裝修工程,建筑面積3400平方米,成都市蒲江縣壽安鎮博世路東段8號26棟1層1號,經營范圍:生產、銷售:食品、調味品(固態、半固態、調味油、液態)、淀粉及淀粉制品(淀粉)。主要產品為調味油,自有“麻安逸”品牌的麻椒油。

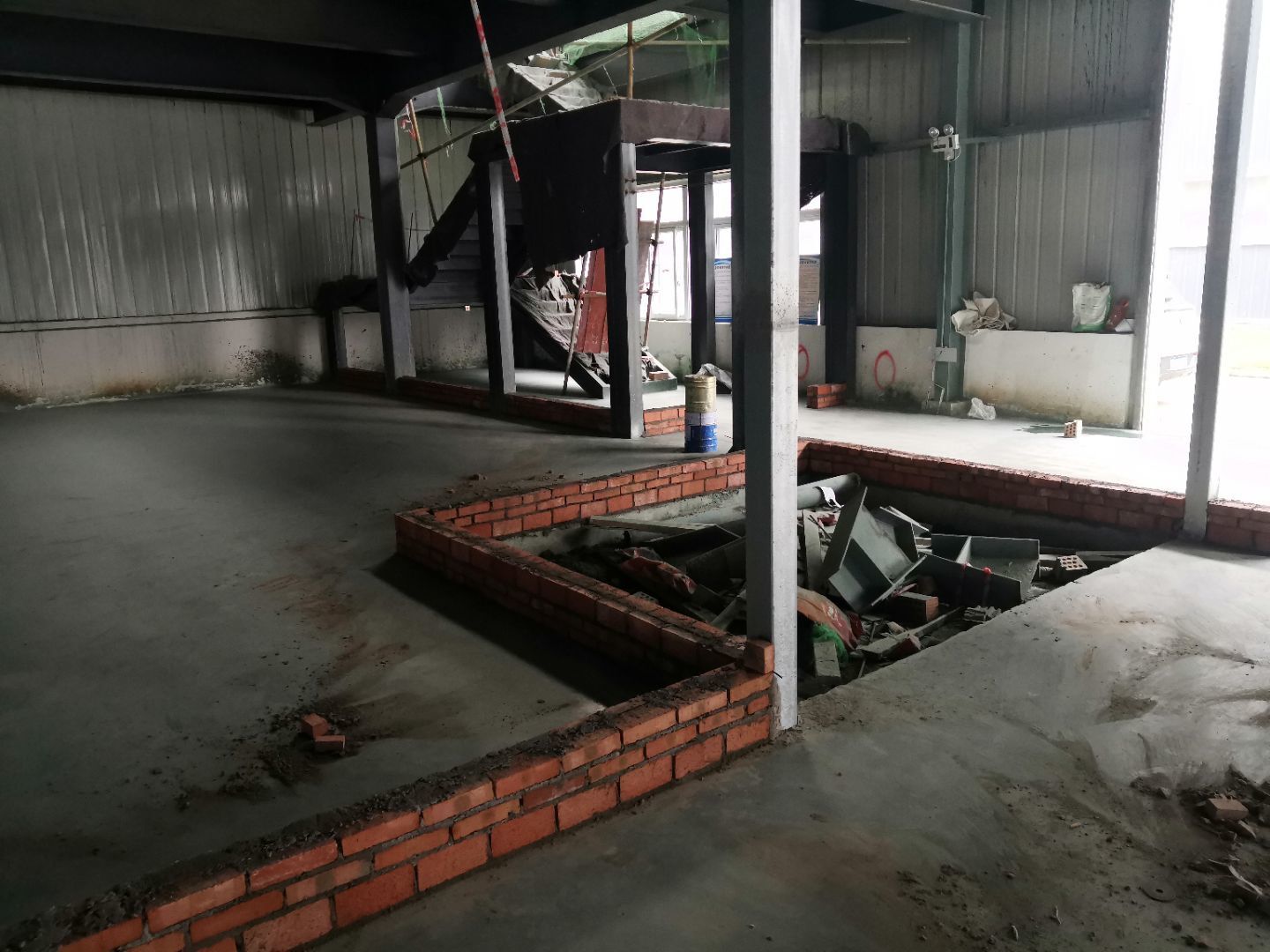

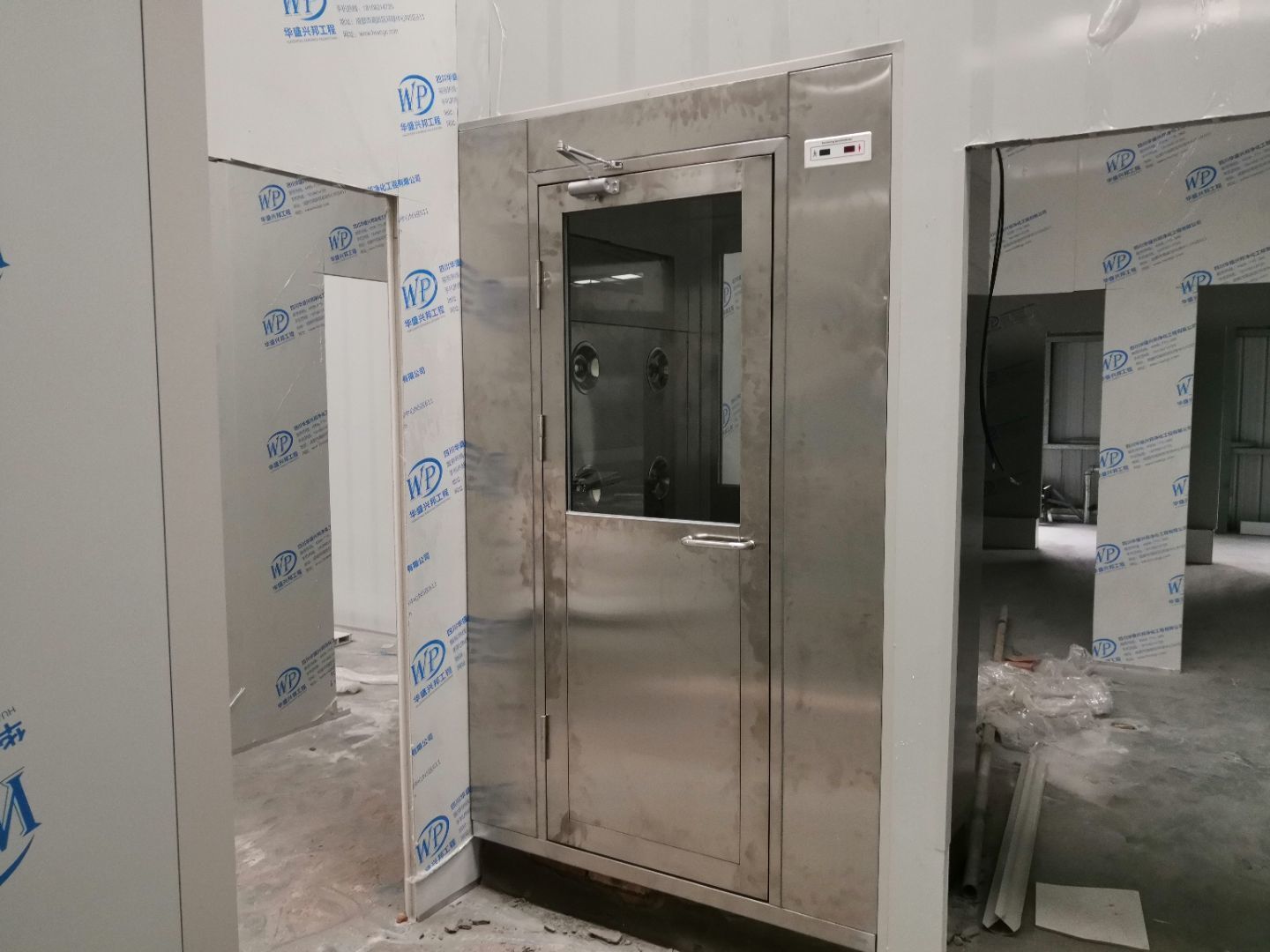

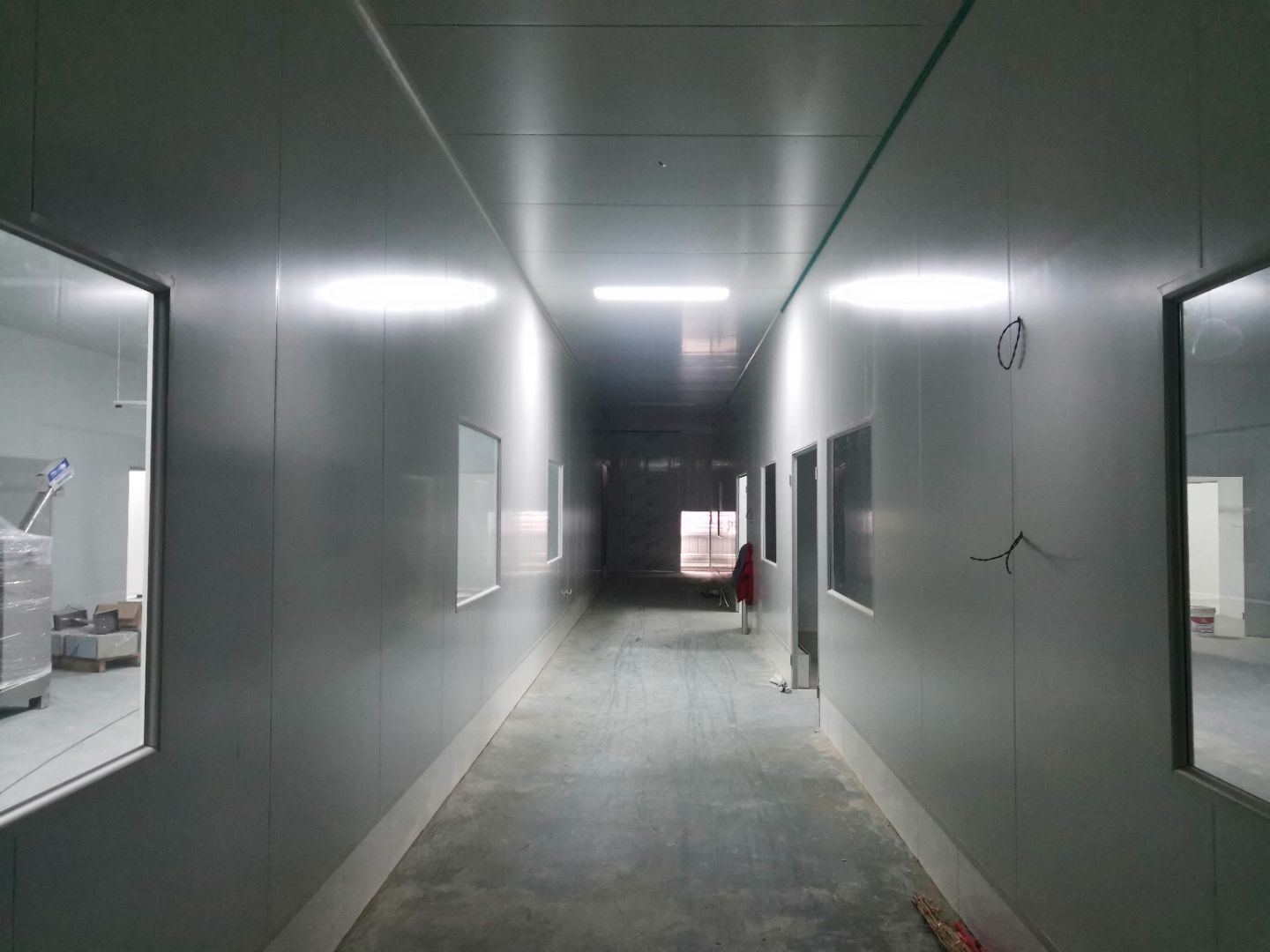

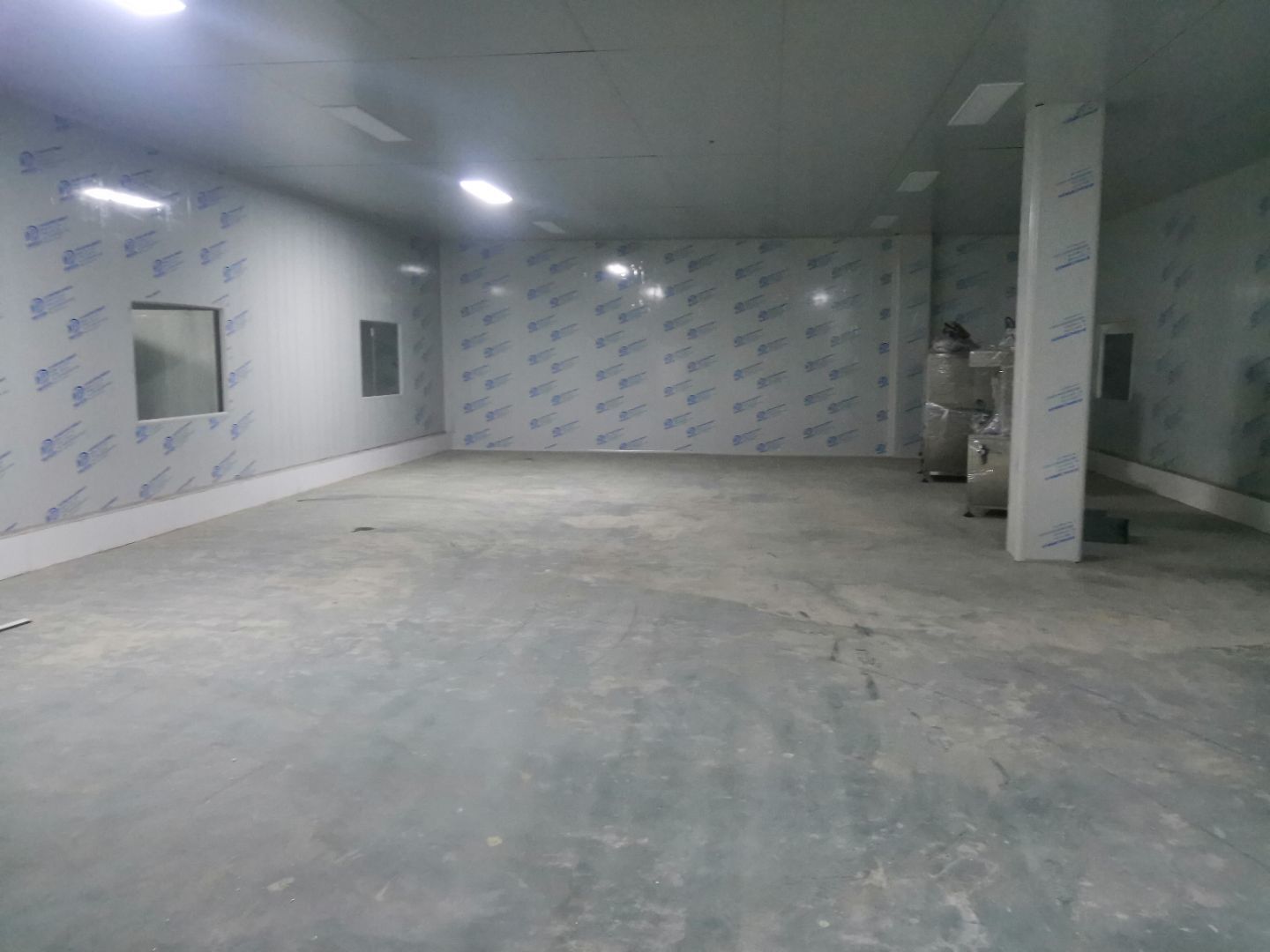

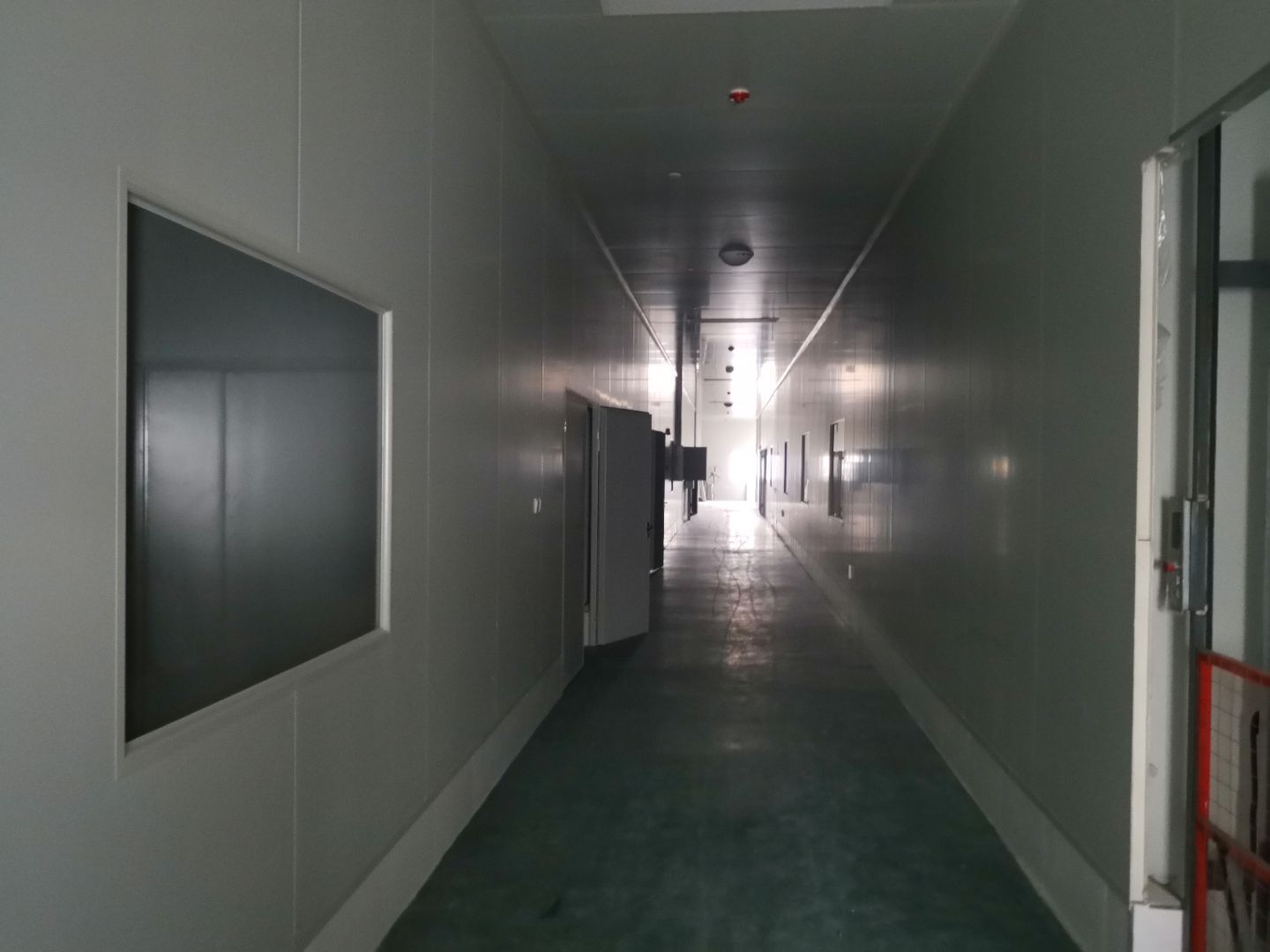

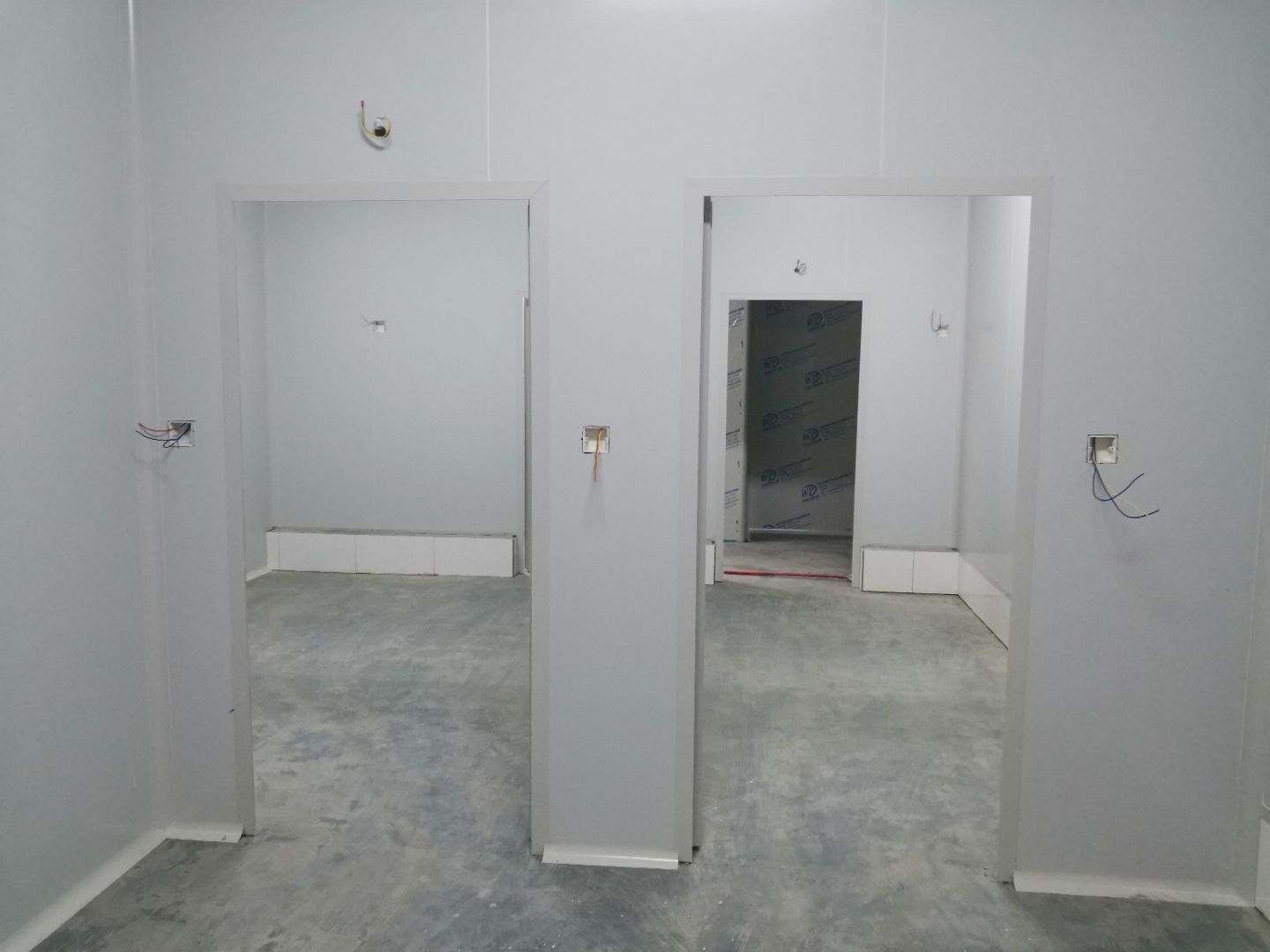

1,卷簾門門坡二次調整完成, 2,門口花池磚砌抹灰貼磚完成, 3,人員全部撤場, 4,已交工。

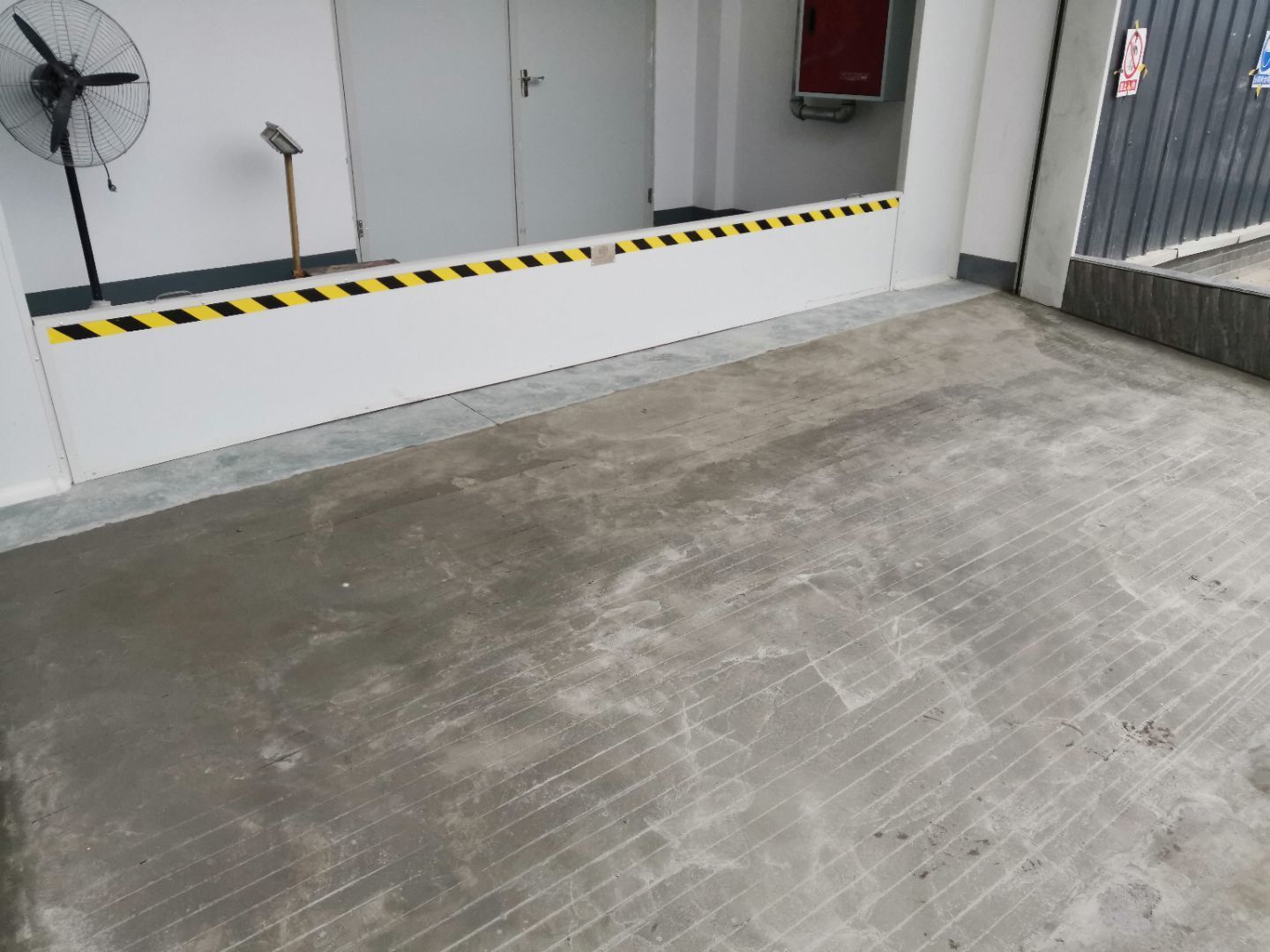

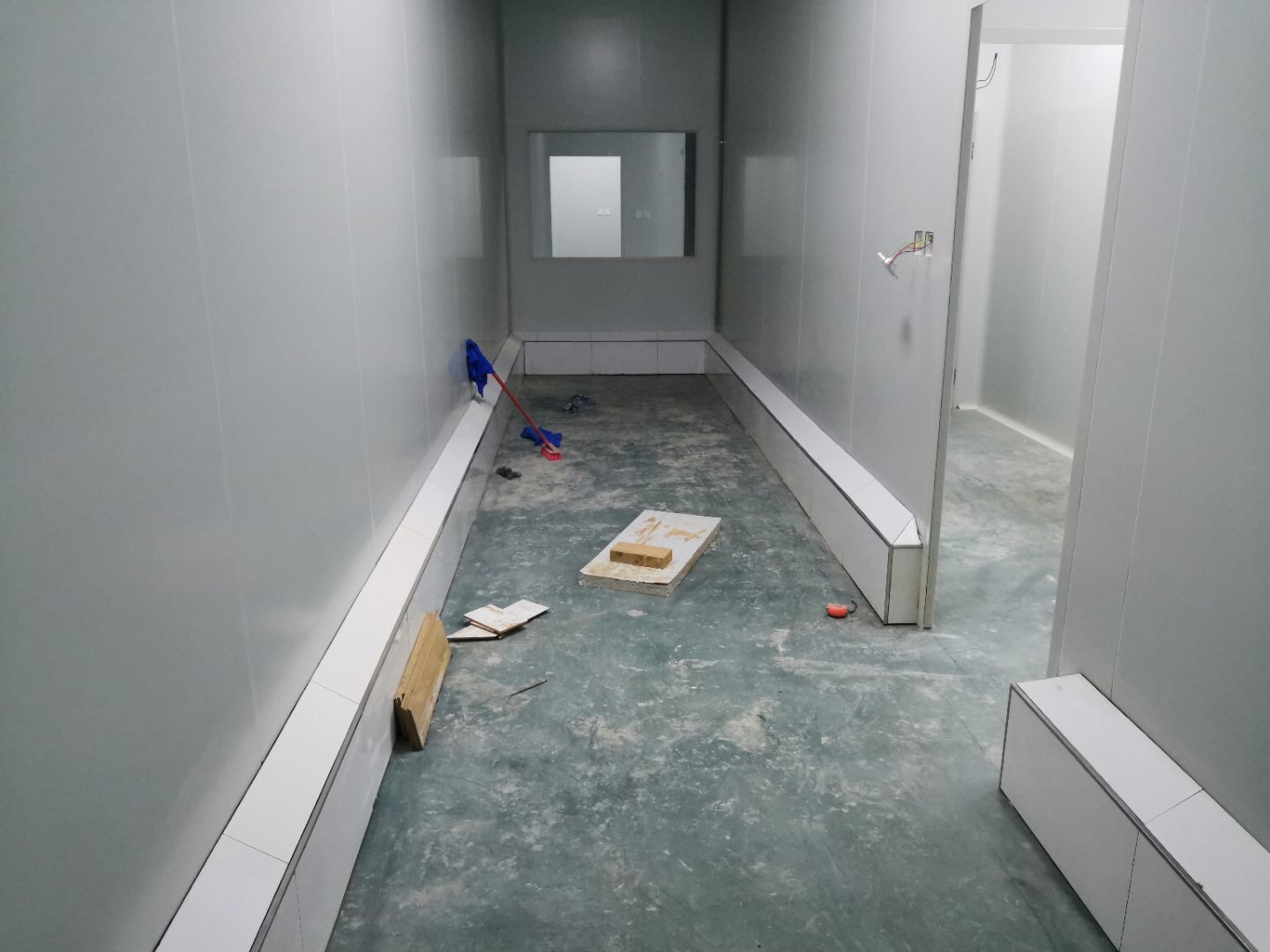

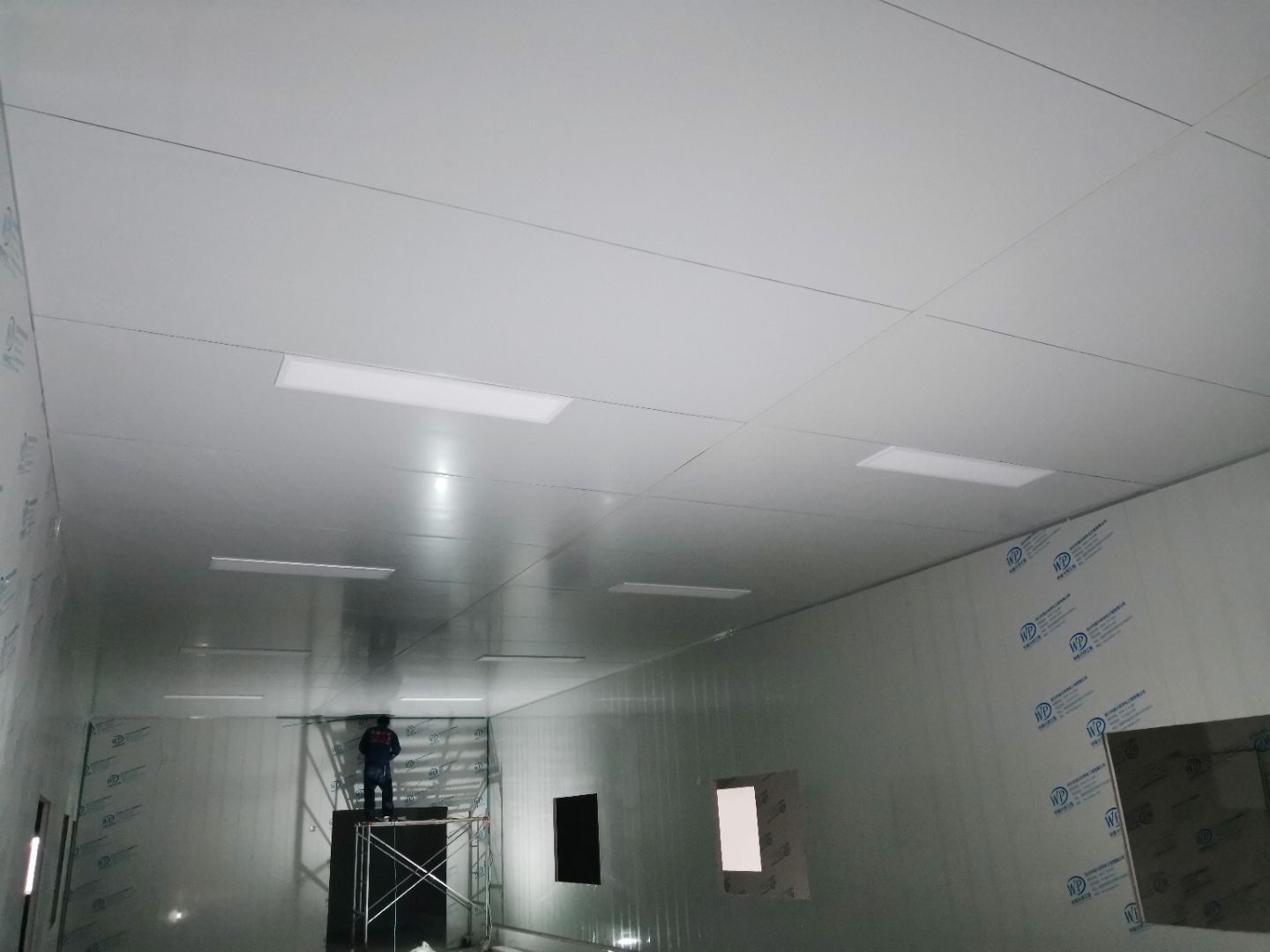

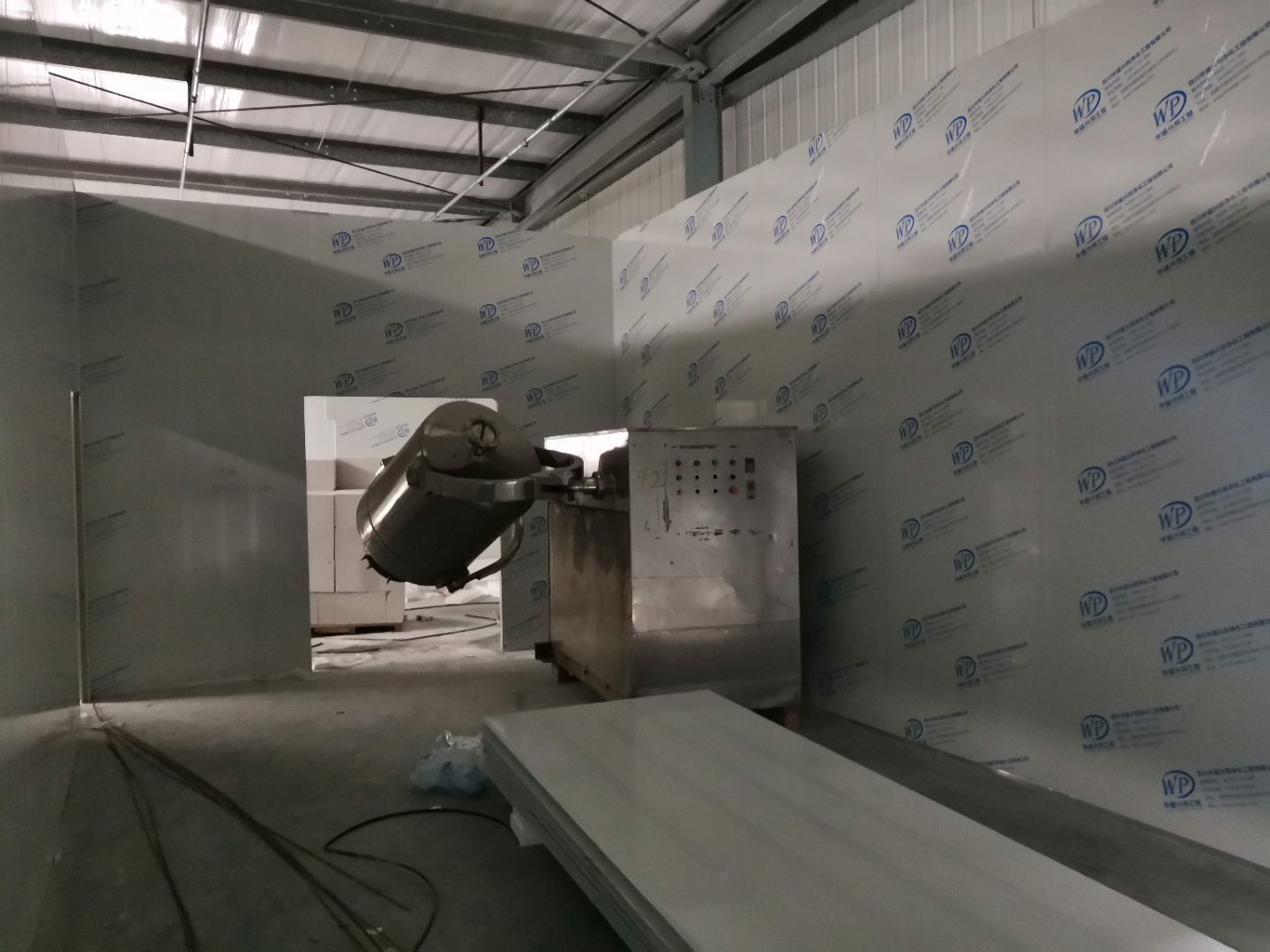

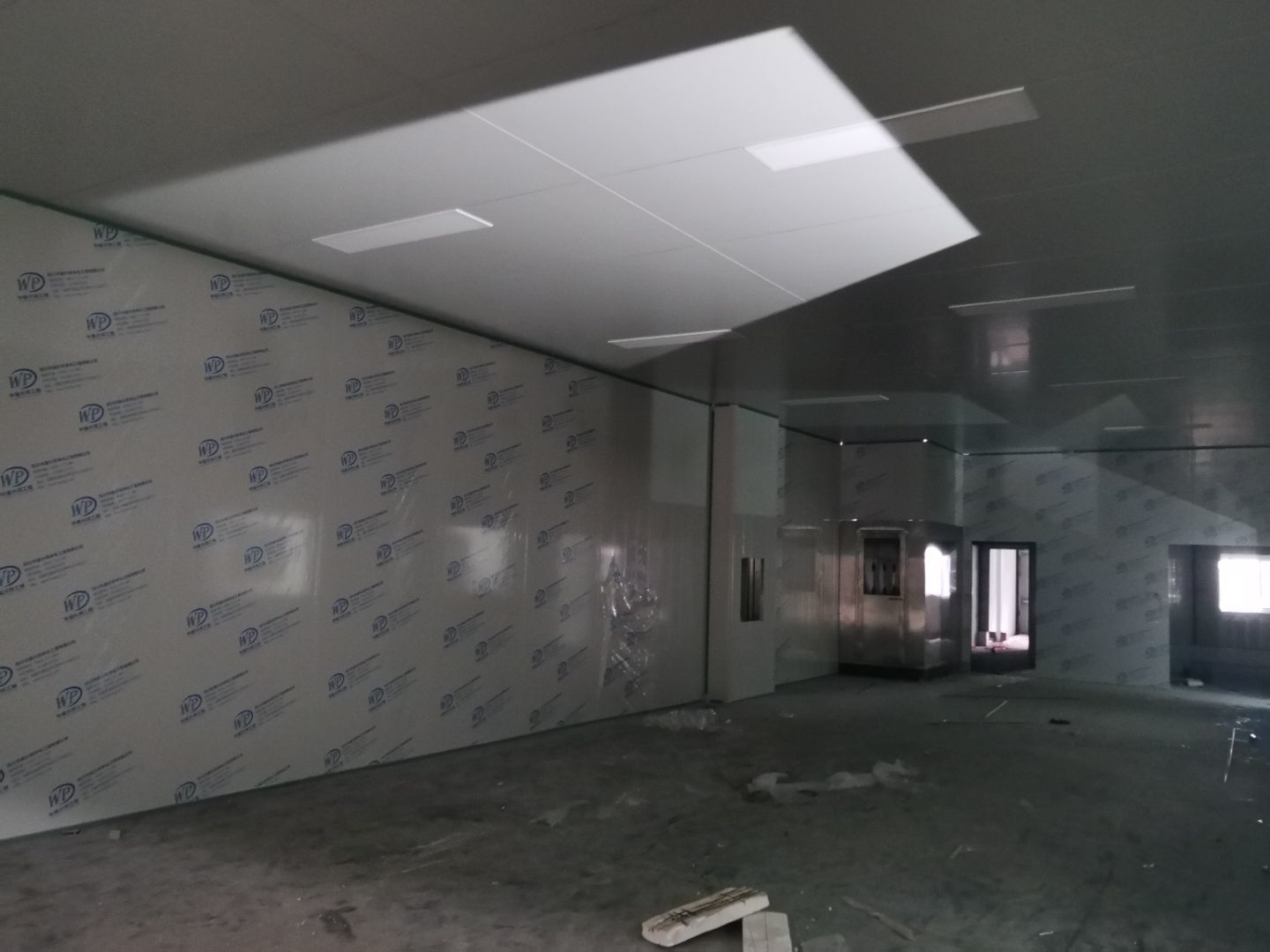

                                            1,乳膠漆進場施工, 2,彩鋼水電收尾, 3,場地全面清理。

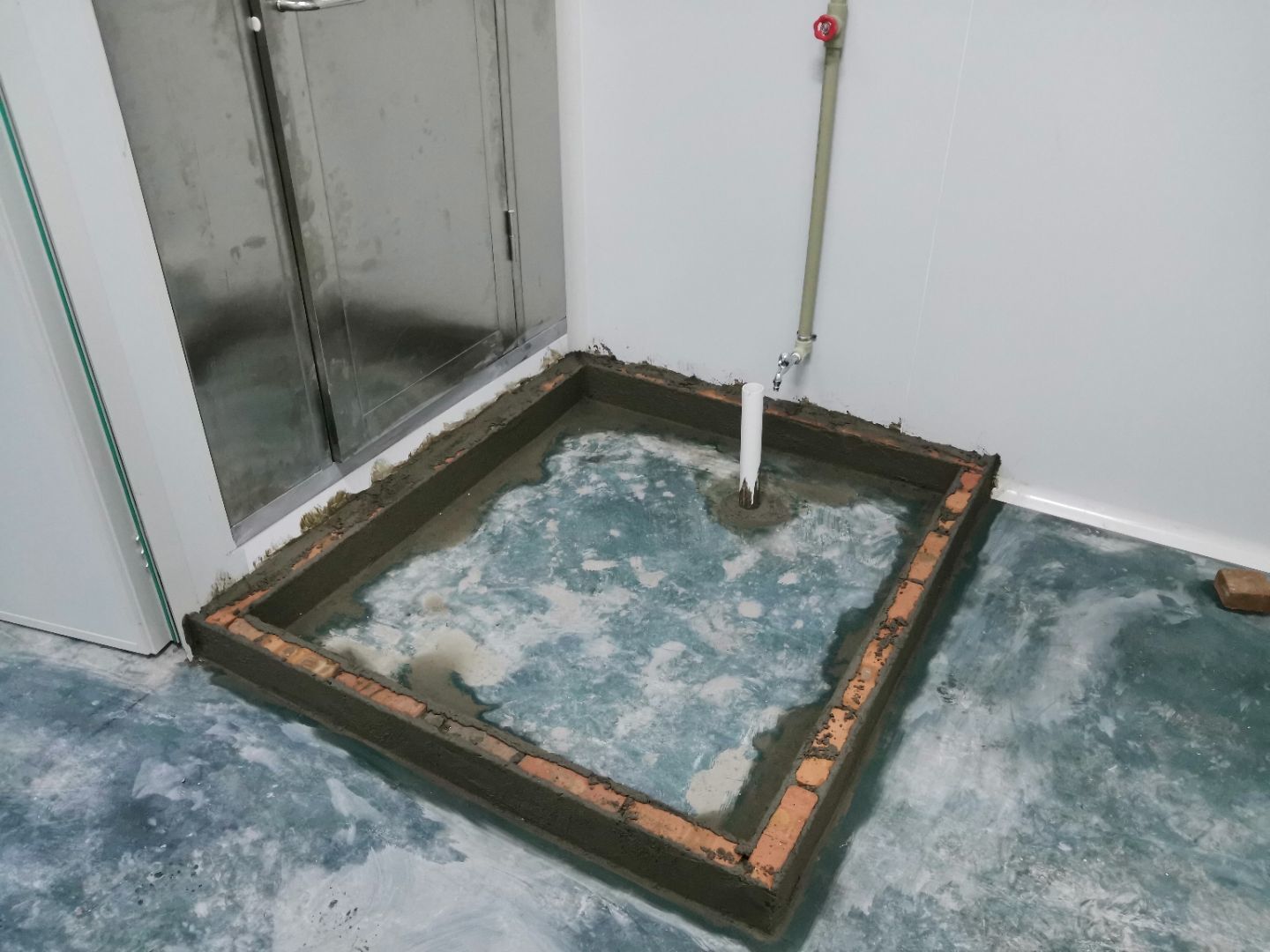

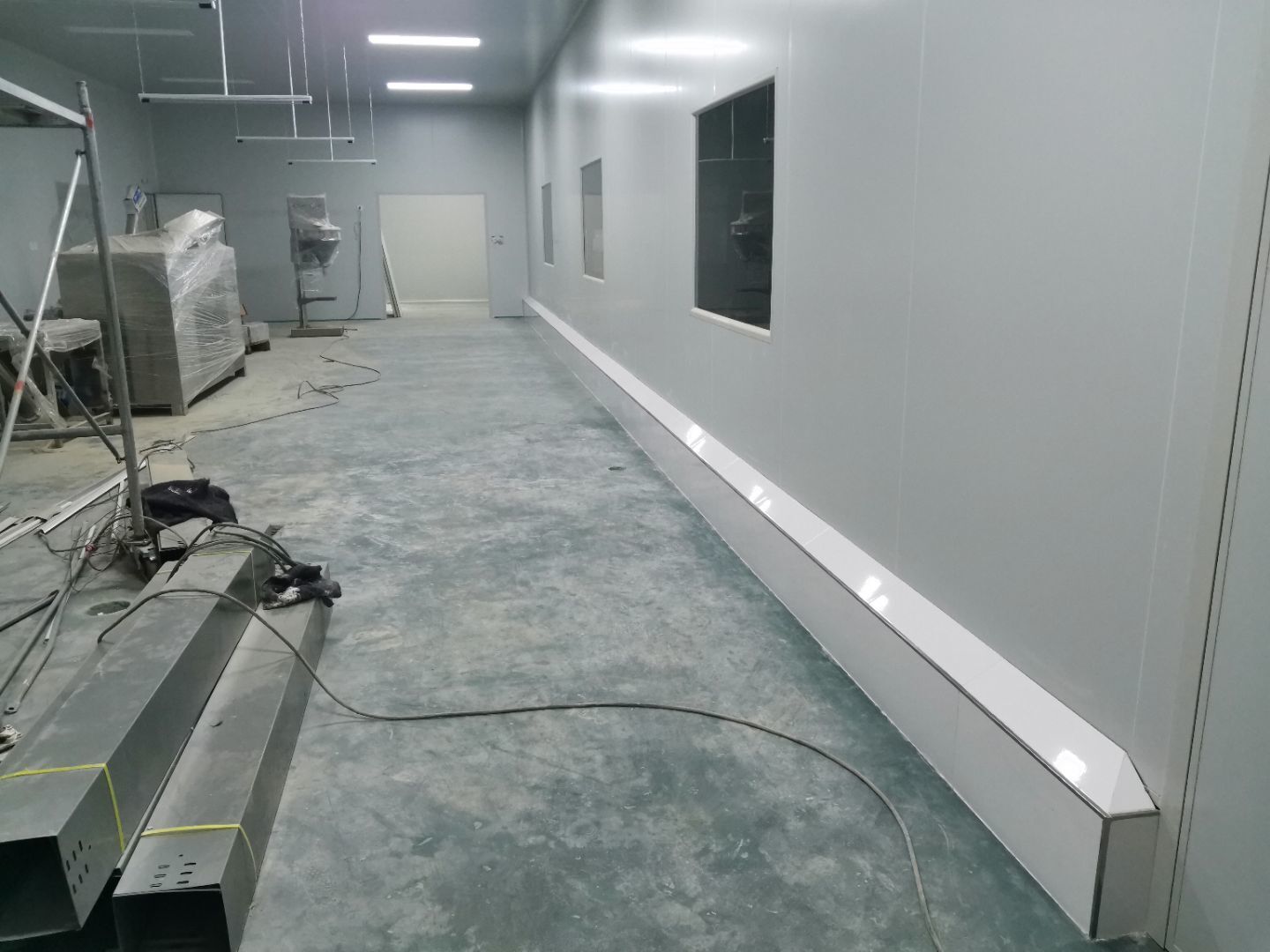

                                            1,二樓排水工程完成70%, 2,增項墻板完成50%, 3,增項三防板完成30%, 4,衛生間貼磚完成70%。

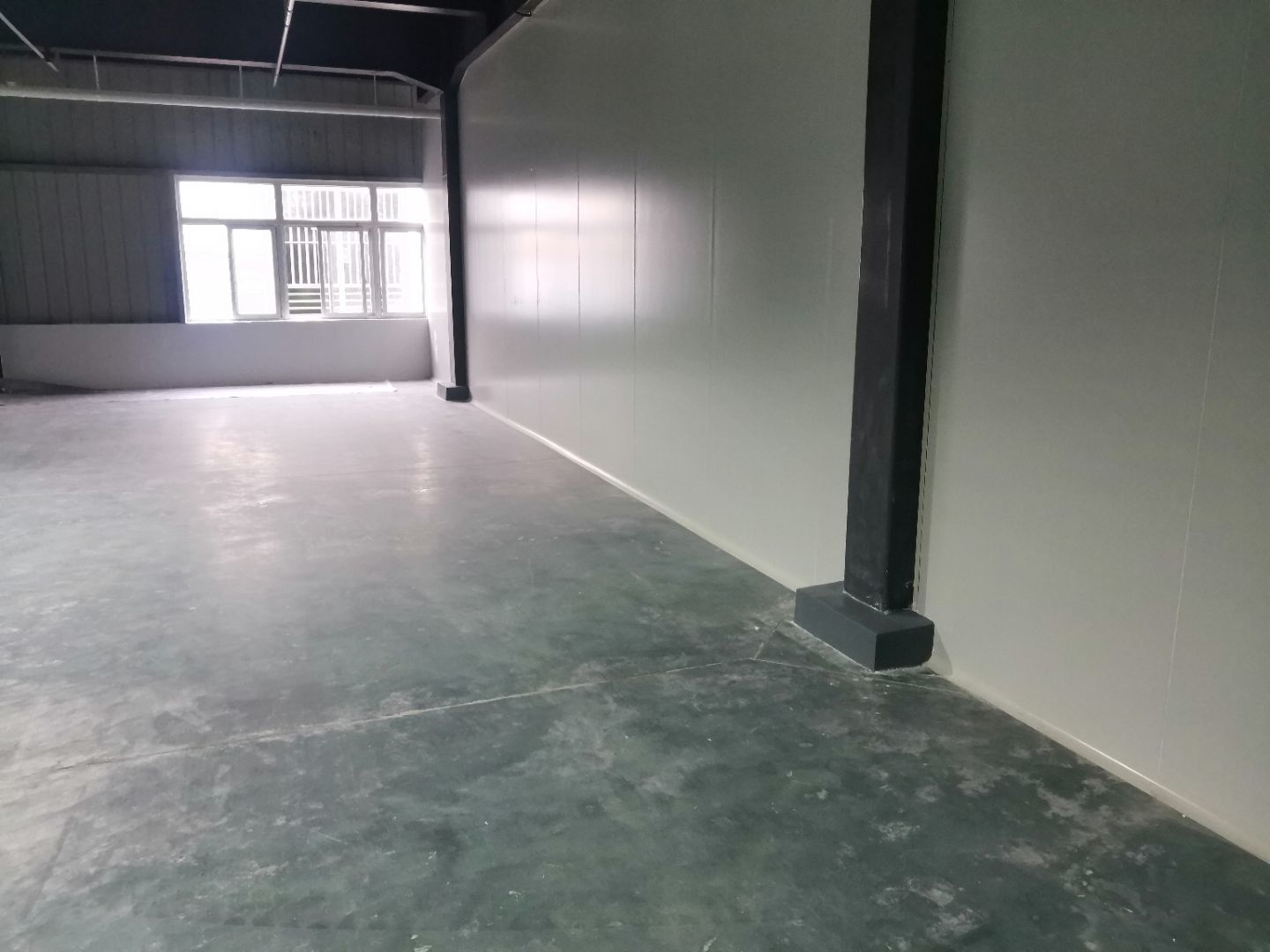

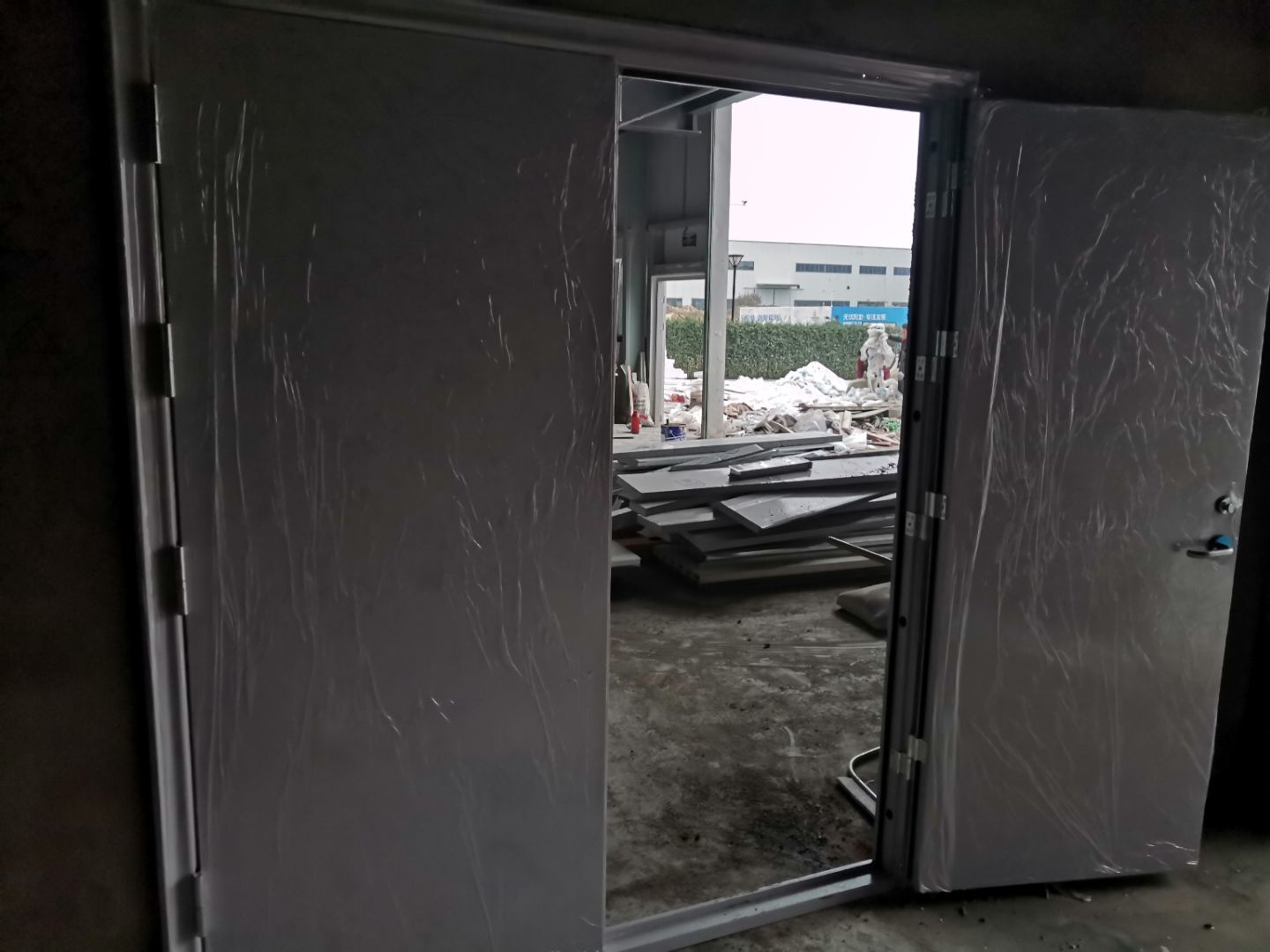

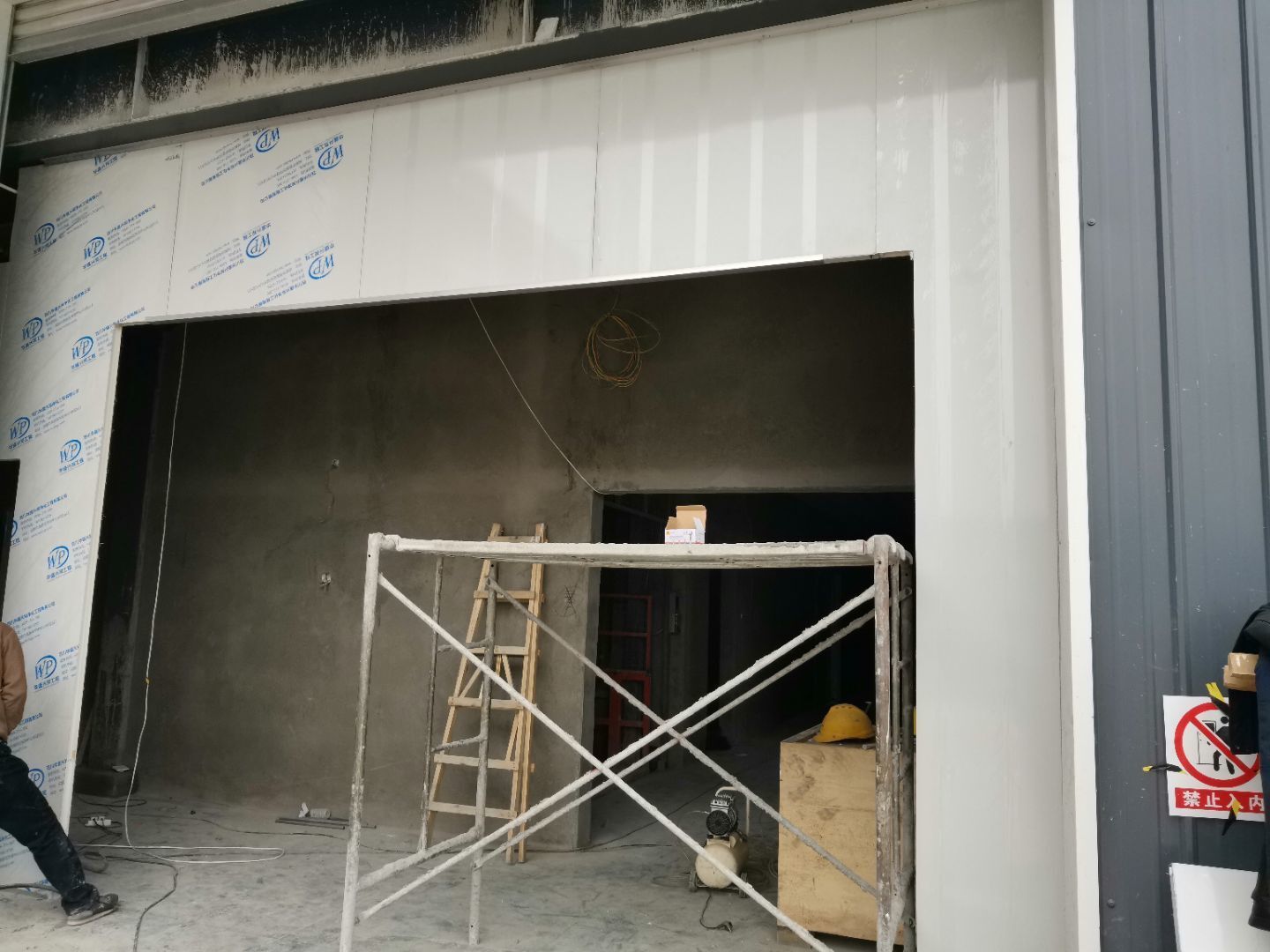

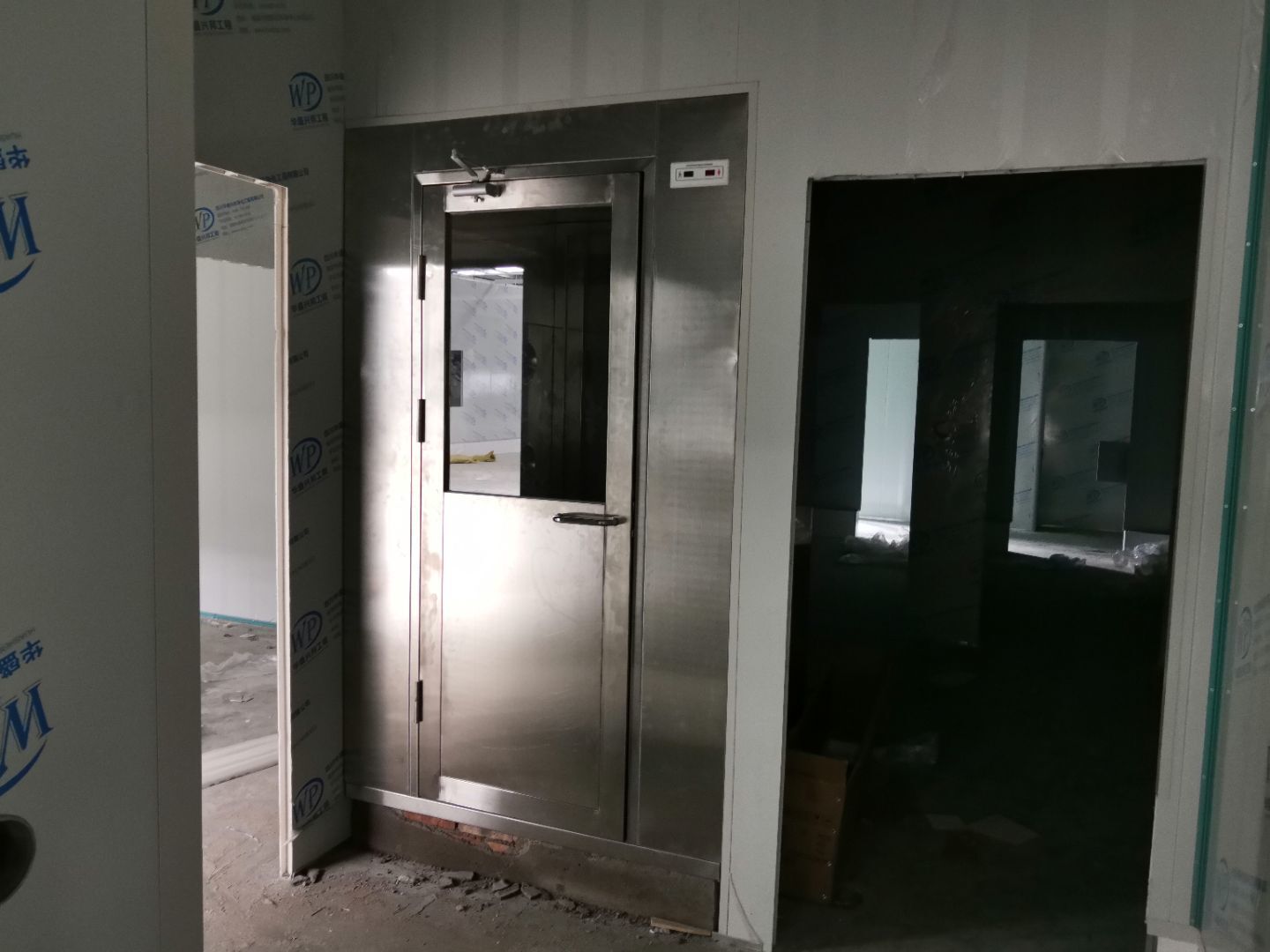

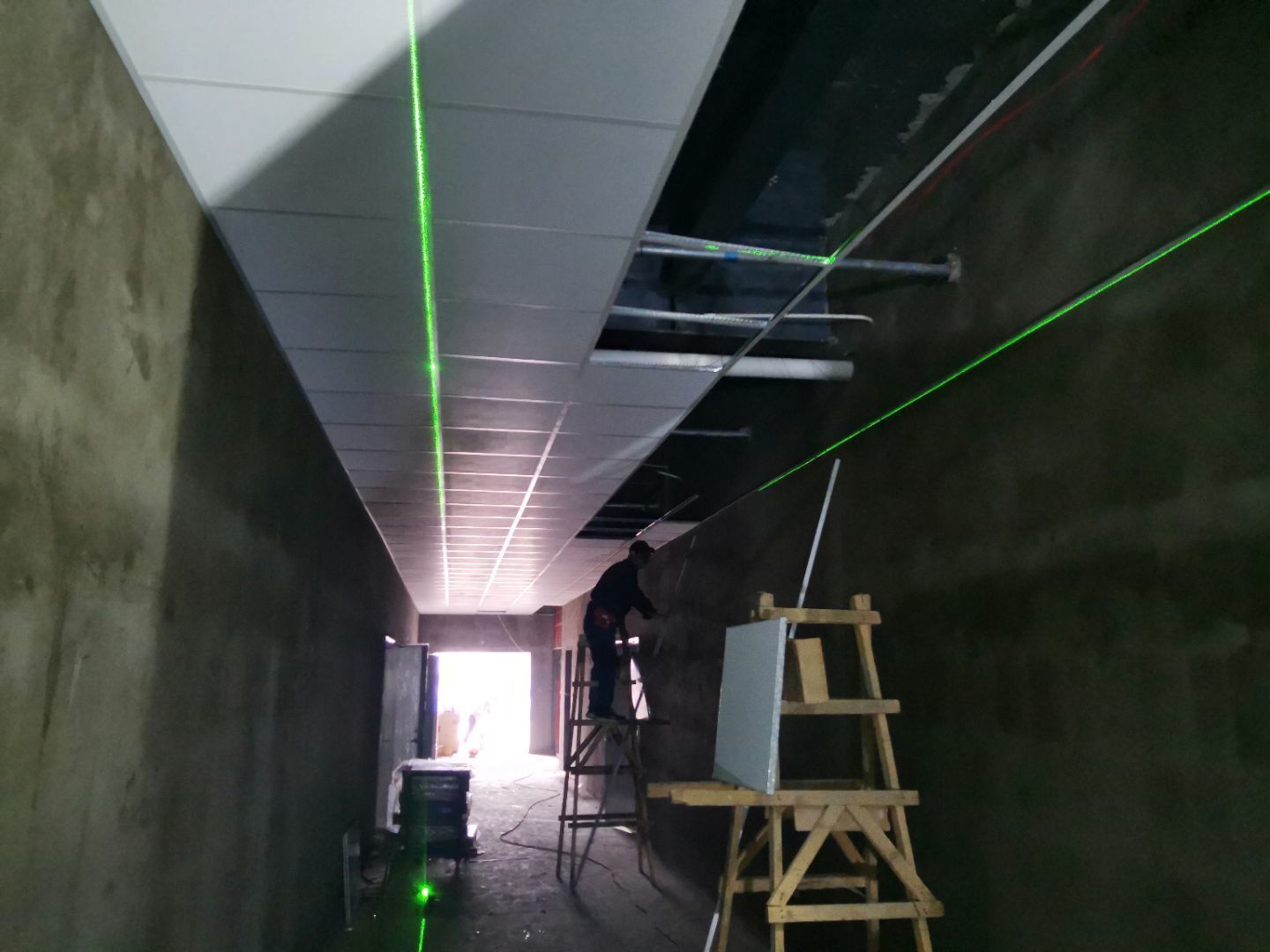

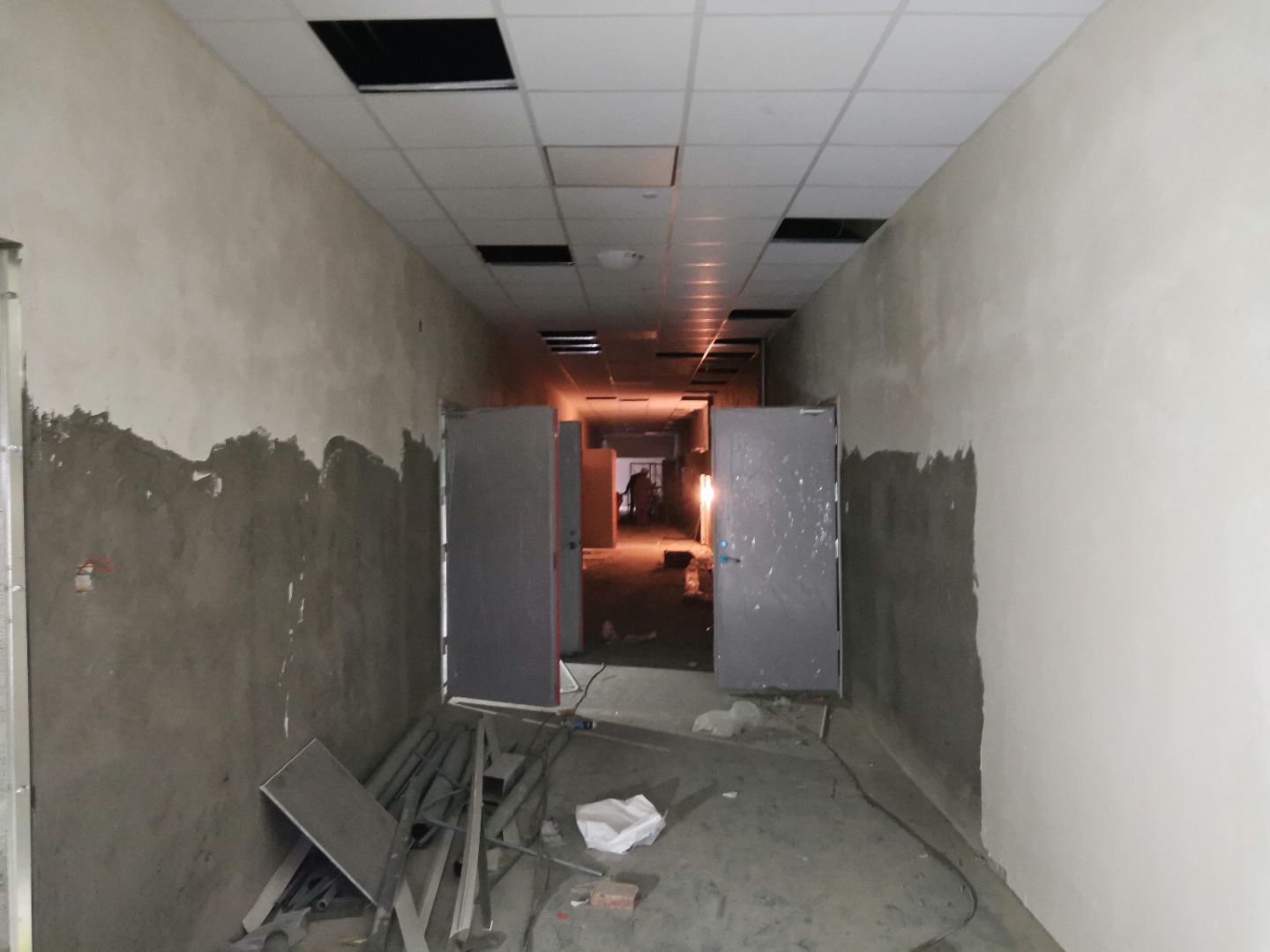

                                            1,防火門安裝完成, 2,一樓彩鋼墻板完成90%,增項除外, 3,一樓衛生間貼磚完成50%, 4,水電安裝完成70%。

                                            1,一樓油罐區,抹灰完成50%, 2,二樓彩鋼拍圓弧打膠完成40%, 3,水電安裝完成50%, 4,場地清理。

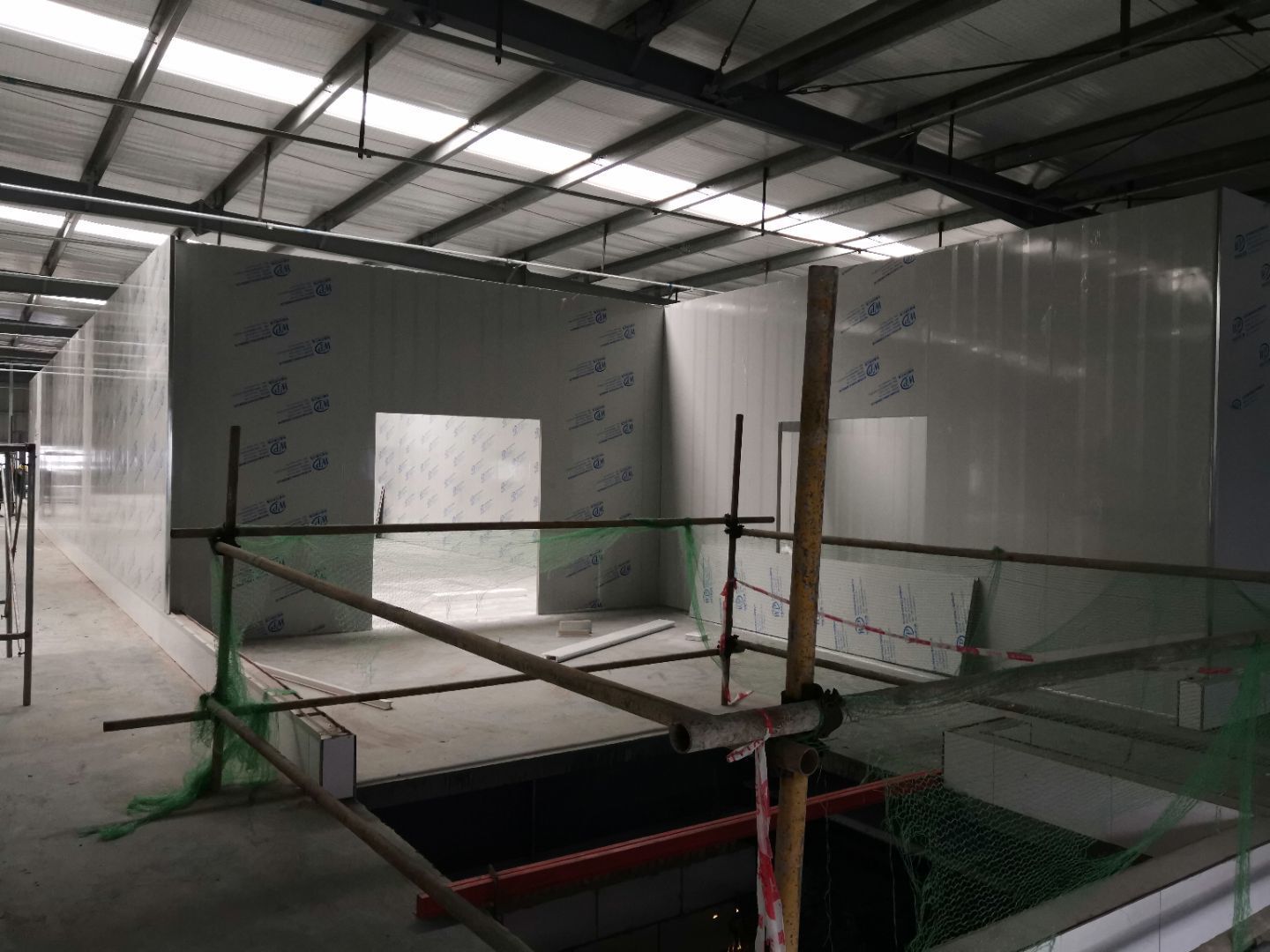

                                            1,一樓油罐區,抹灰完成50%, 2,二樓彩鋼拍圓弧打膠完成40%, 3,水電安裝完成50%, 4,場地清理。

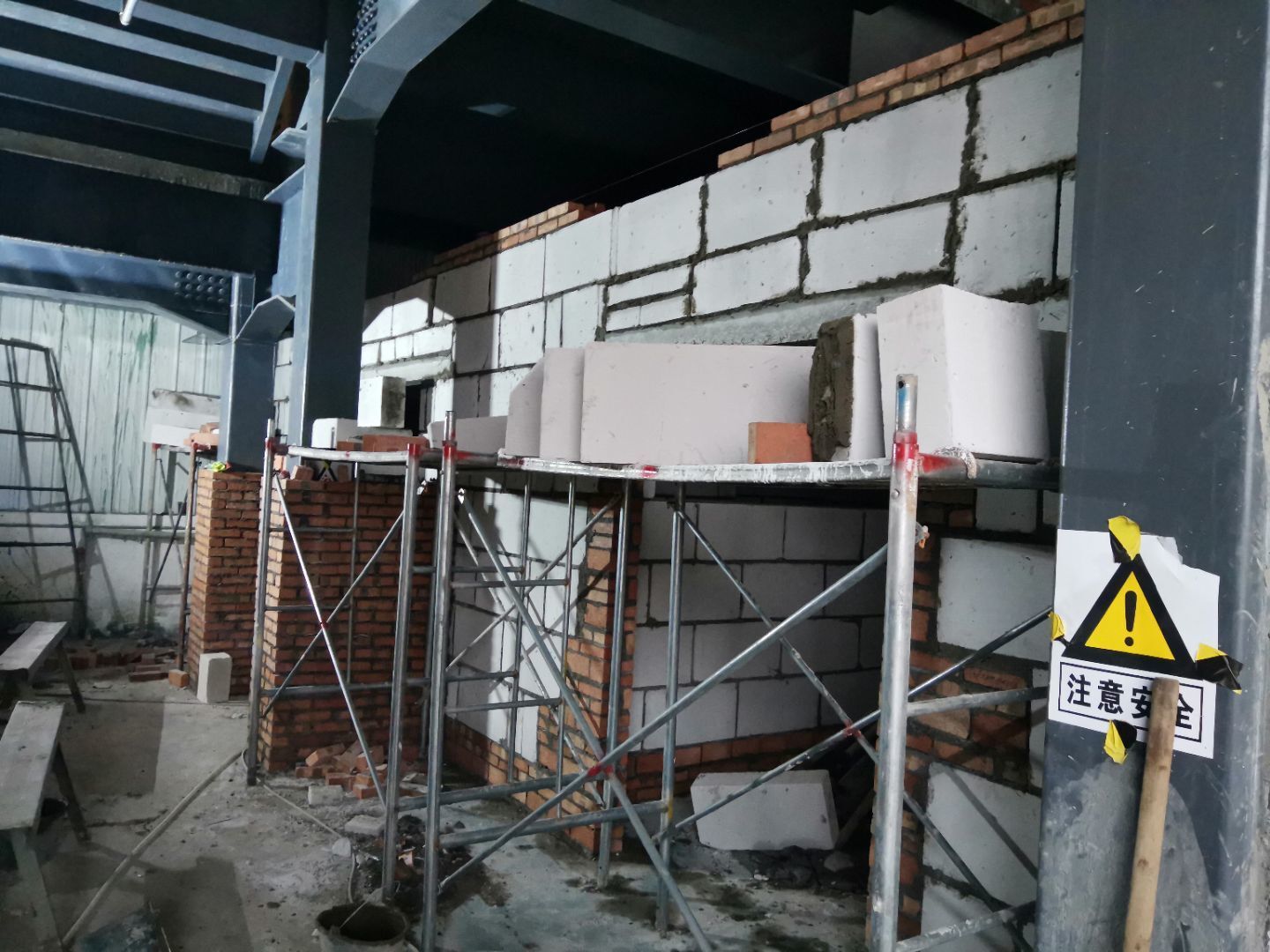

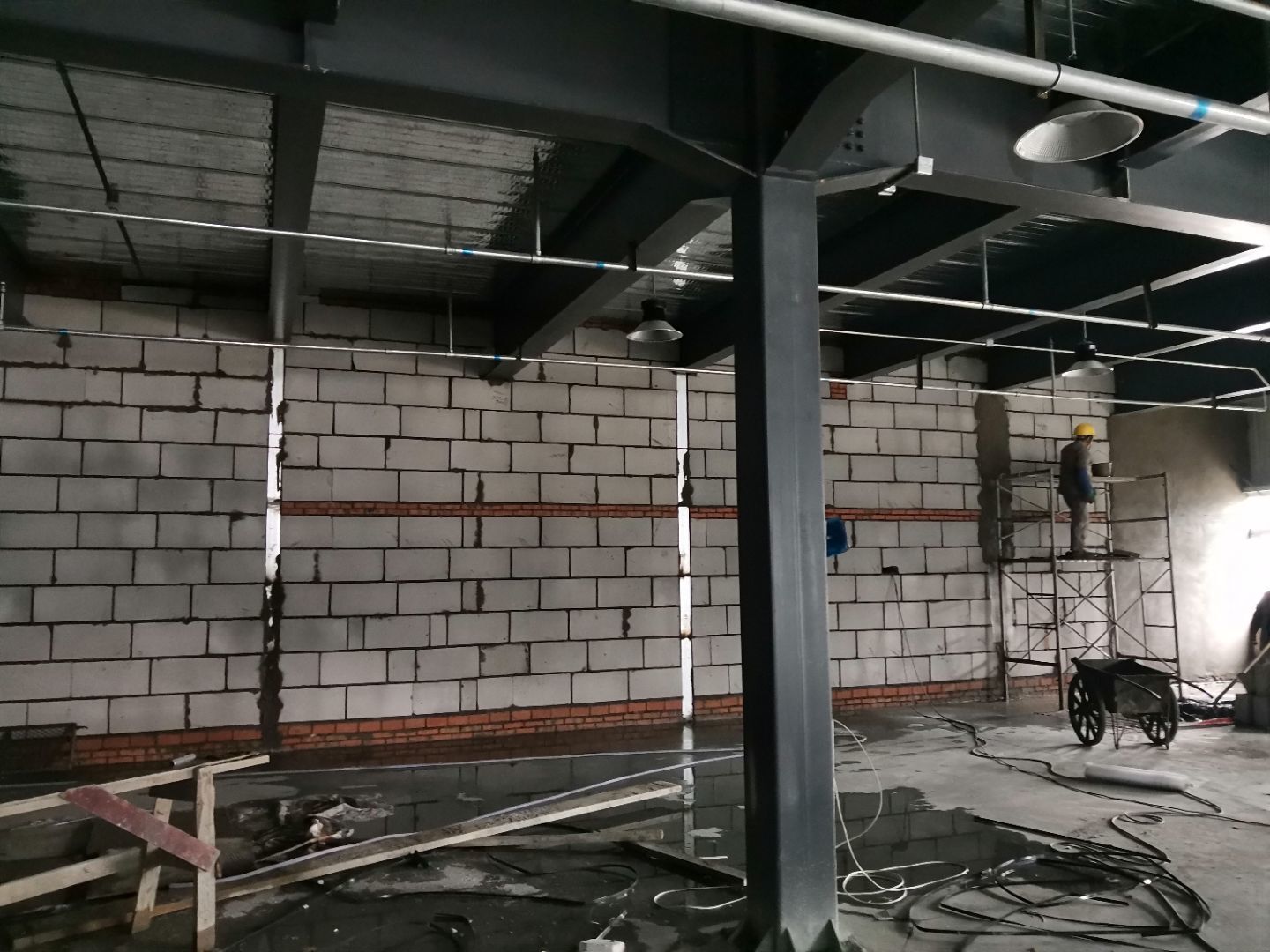

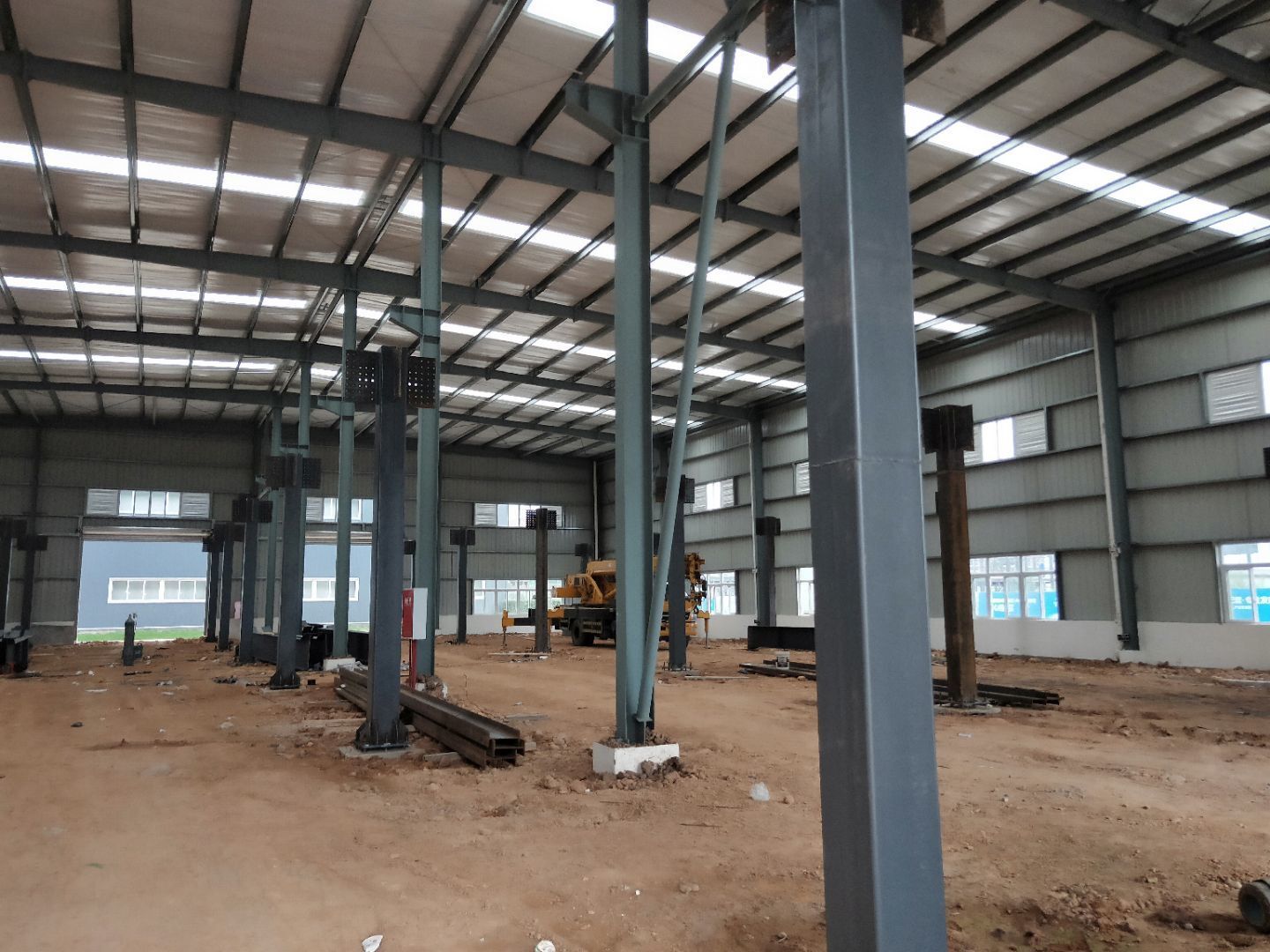

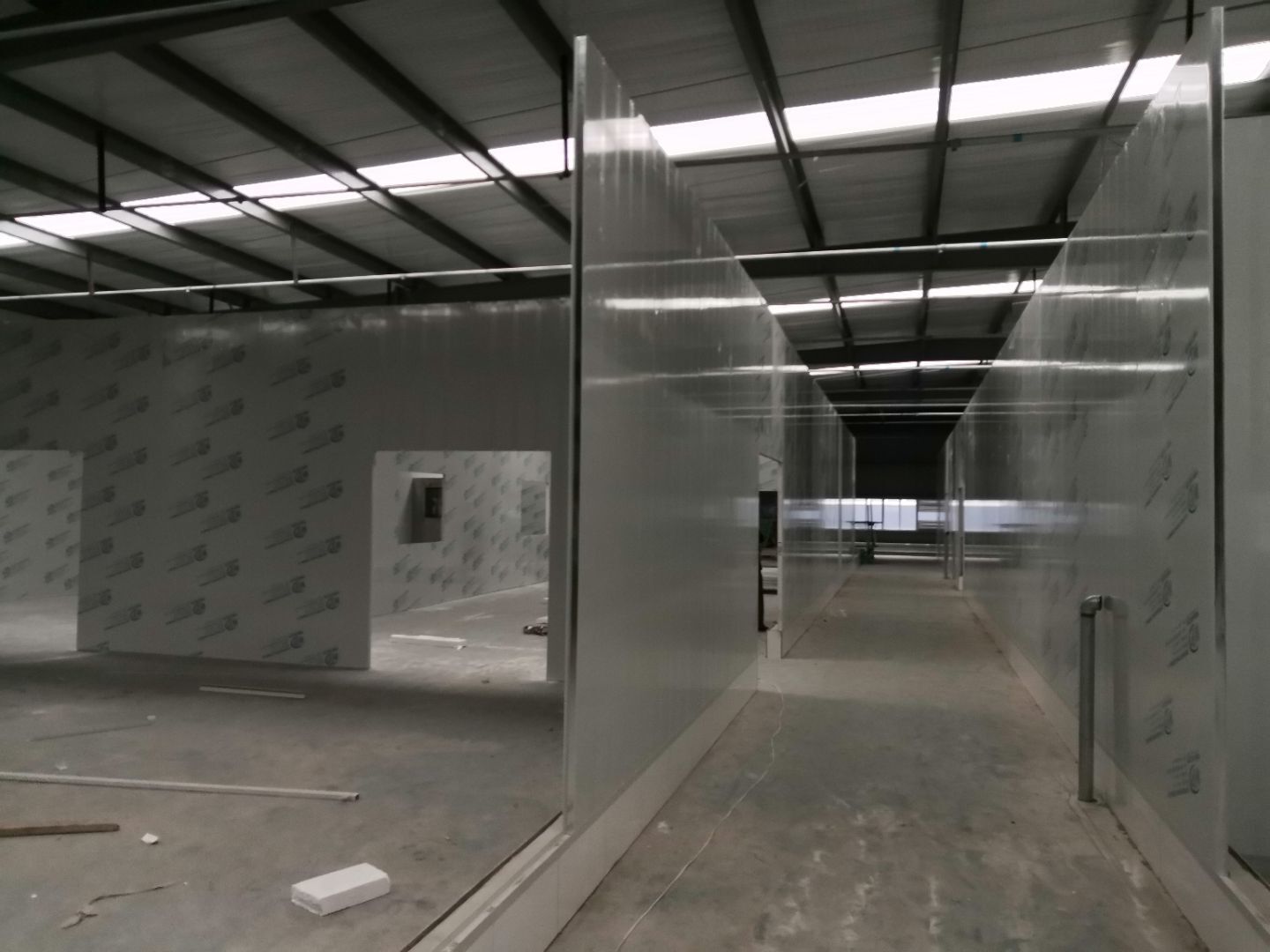

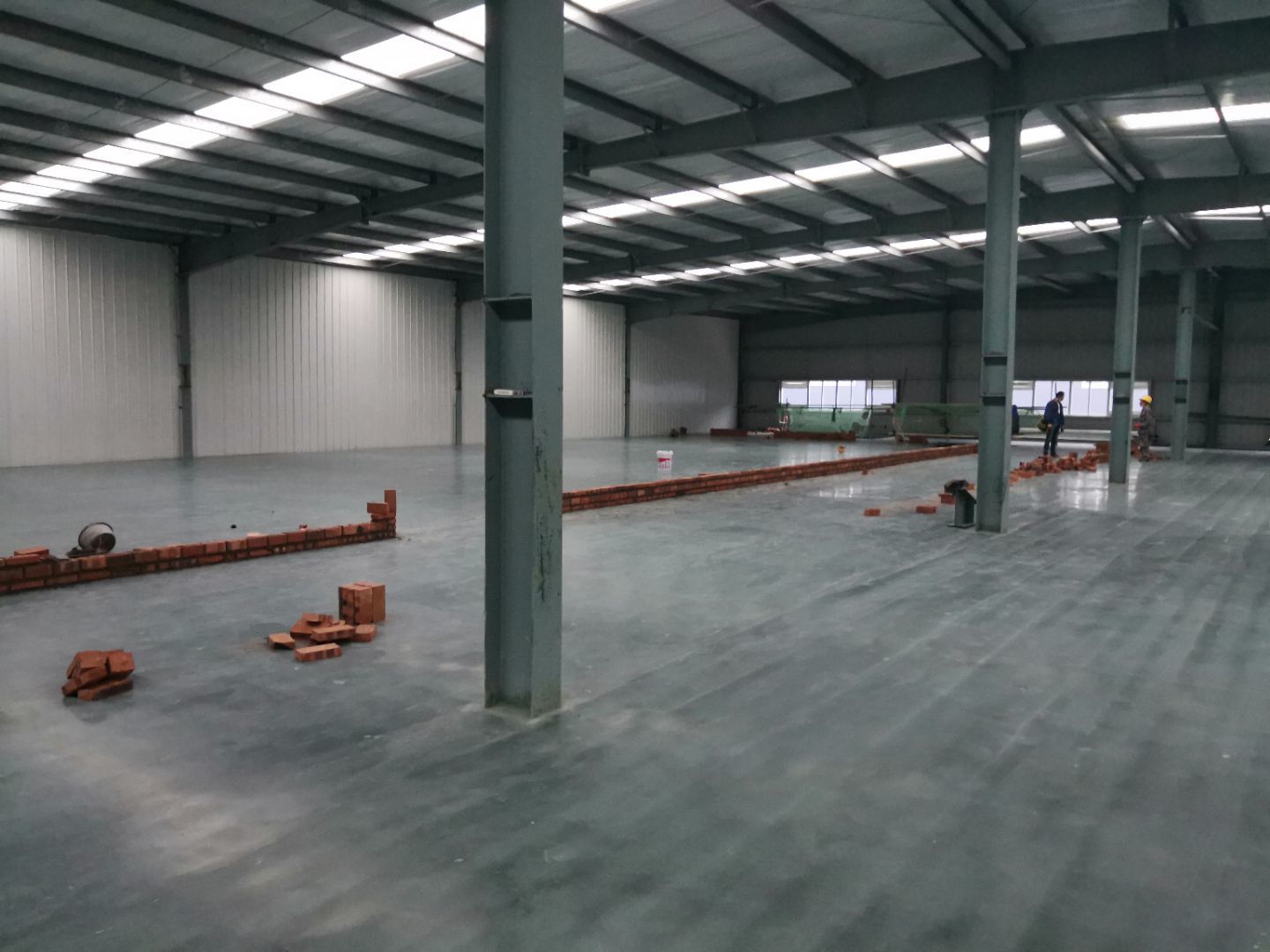

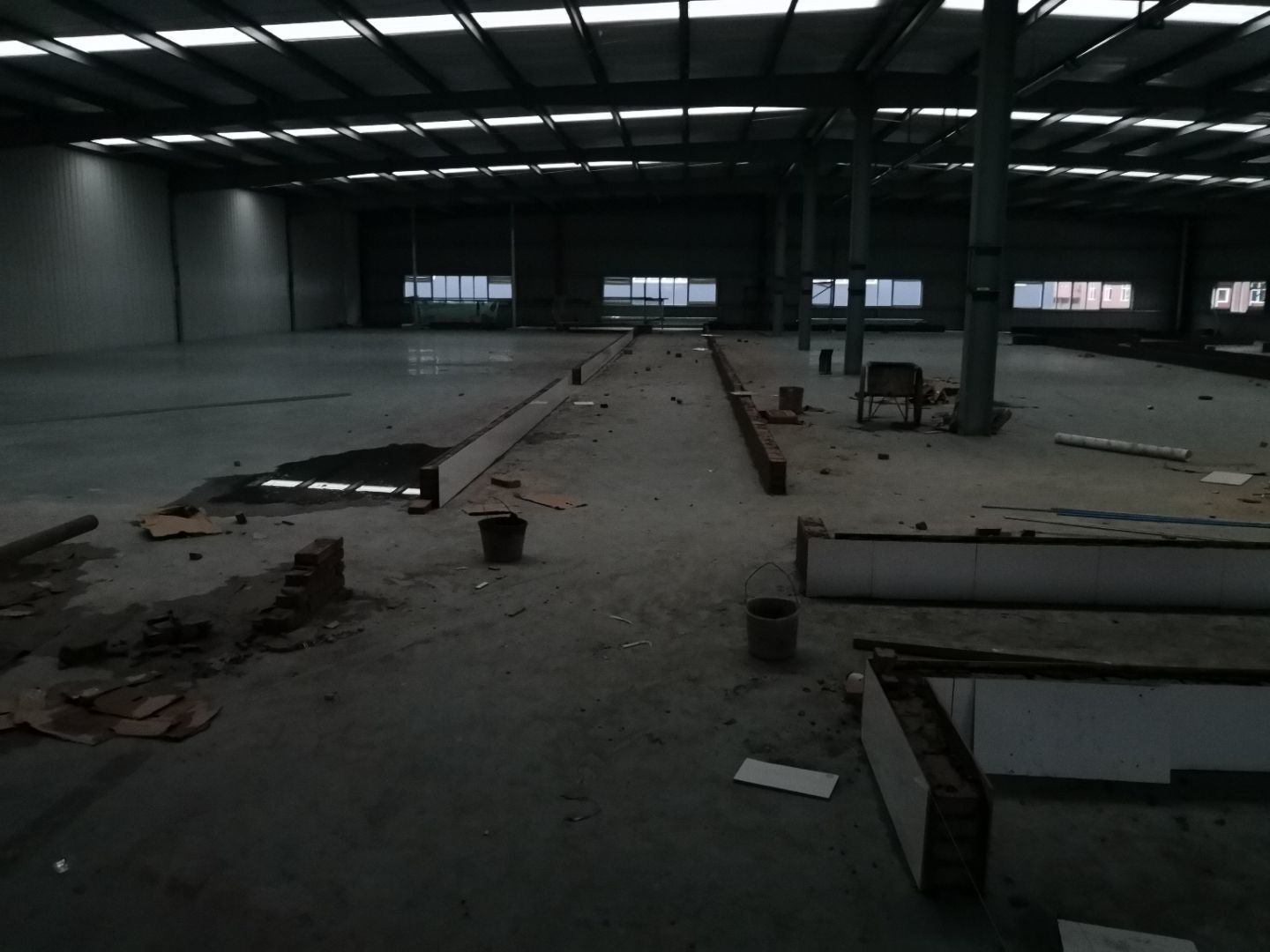

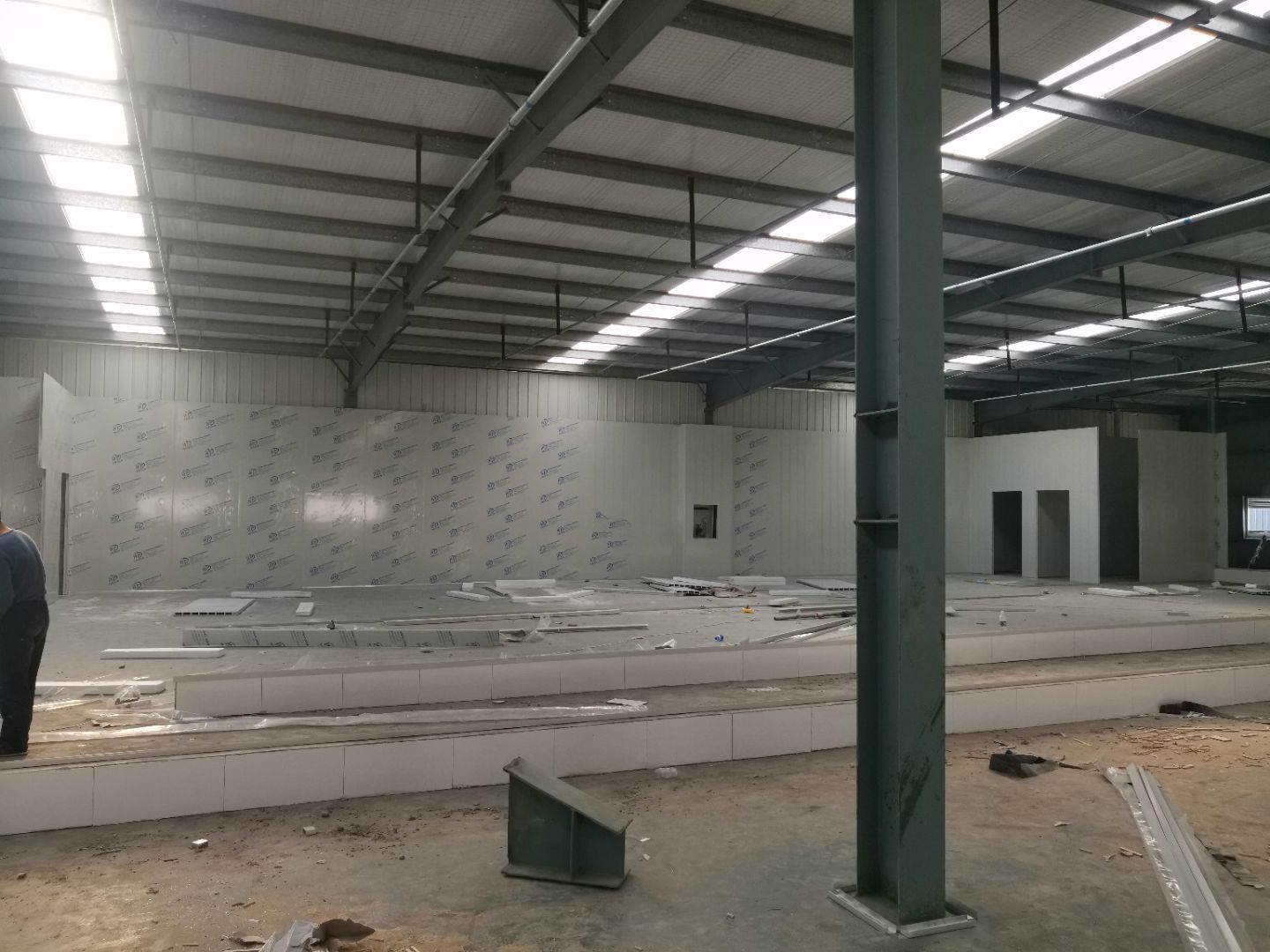

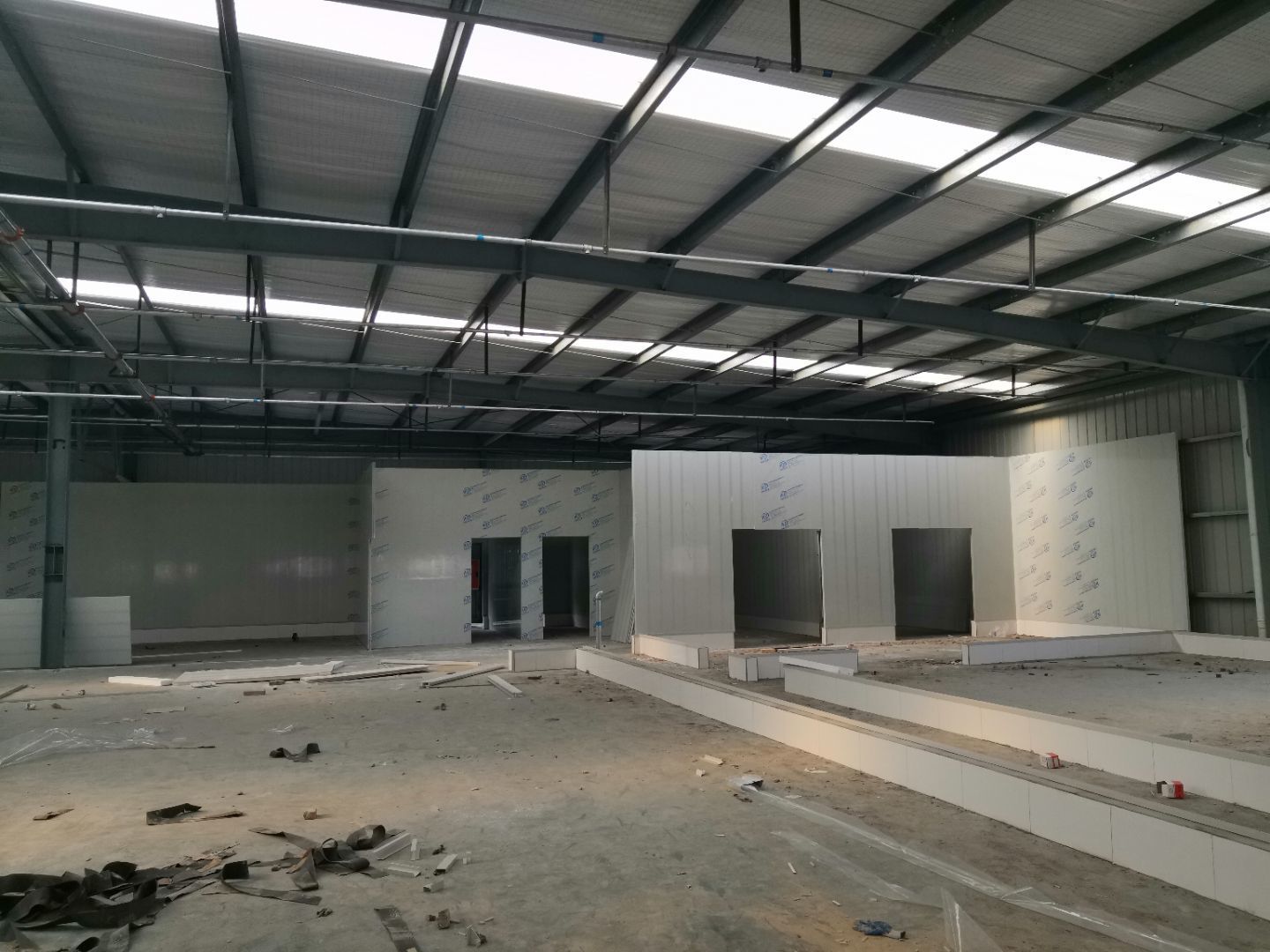

                                            1,一樓抹灰完成, 2,二樓加氣塊砌筑完成80%, 3,二樓彩鋼墻板完成,頂板完成70%, 4,一樓水電完成90%,二樓完成30%,

                                            1,一樓抹灰基本完成, 2,二樓加氣塊砌筑完成40%, 3,二樓彩鋼墻板完成70%,頂板完成50%, 4,一樓水電完成90%,二樓完成15%

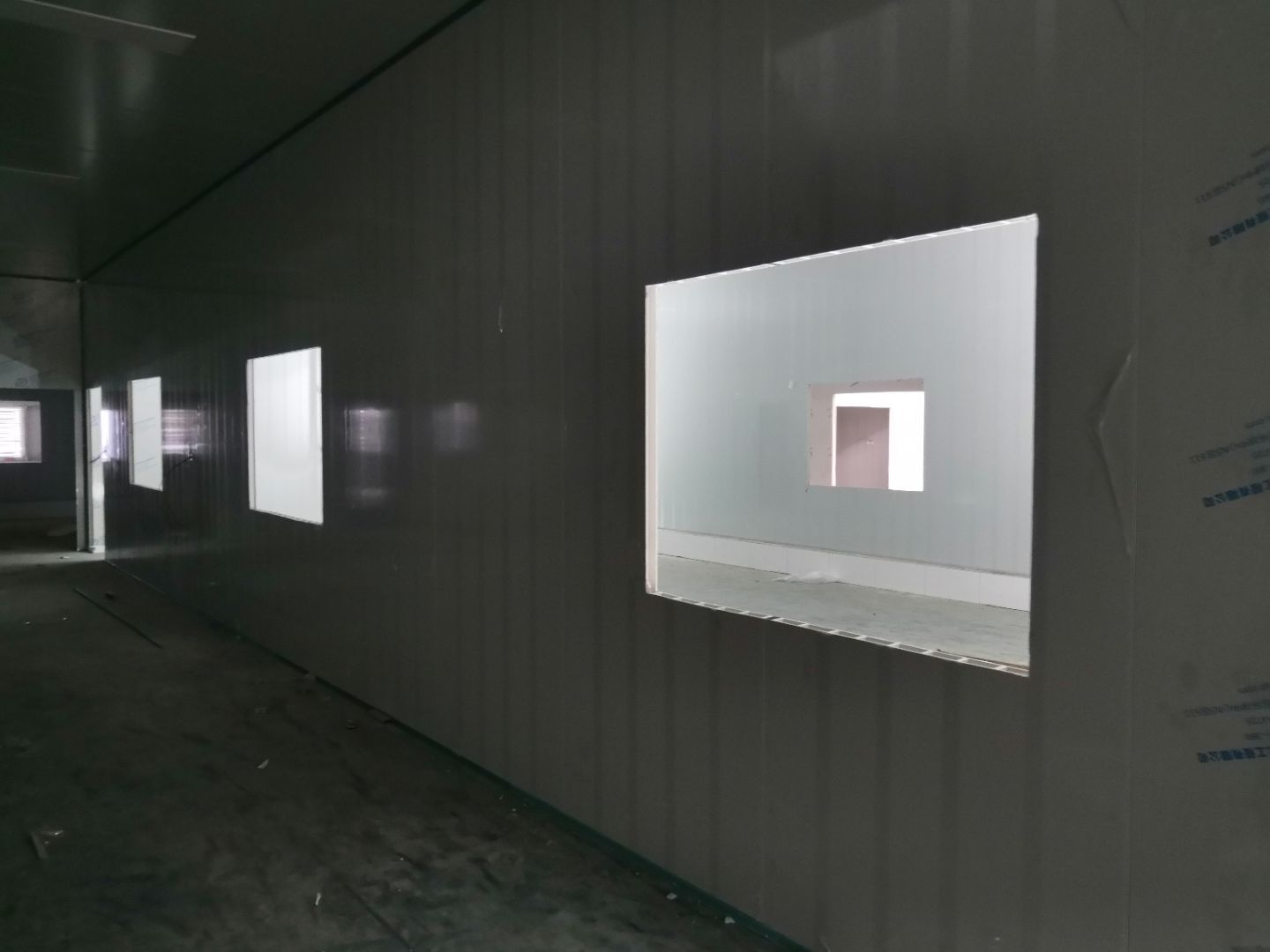

                                            1,二樓墻板安裝完成50%, 2,一樓加氣塊抹灰養成50%, 3,一樓水電開槽完成40%,

                                            1,二樓墻板安裝完成30%, 2,一樓衛生間磚砌完成70%

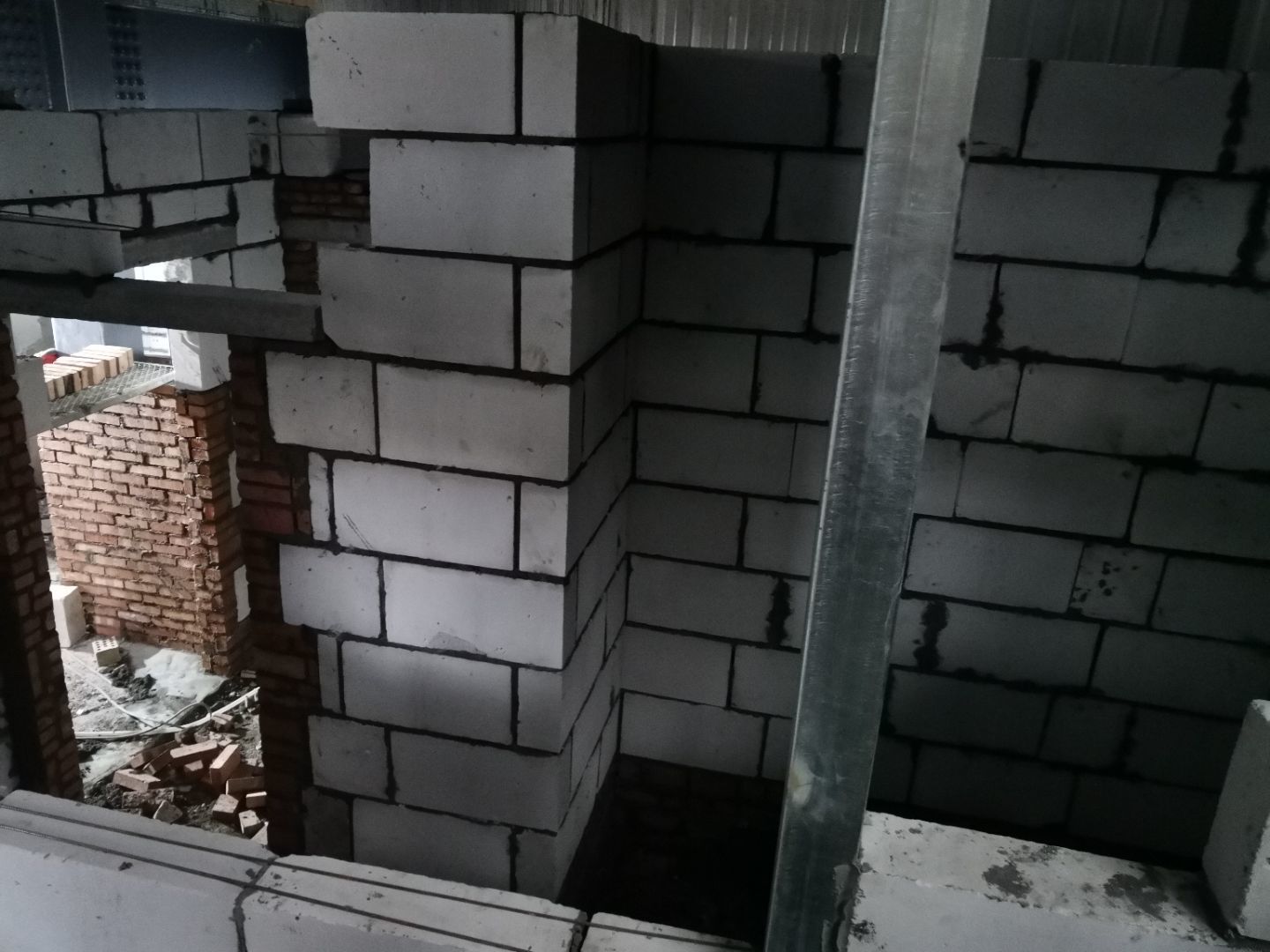

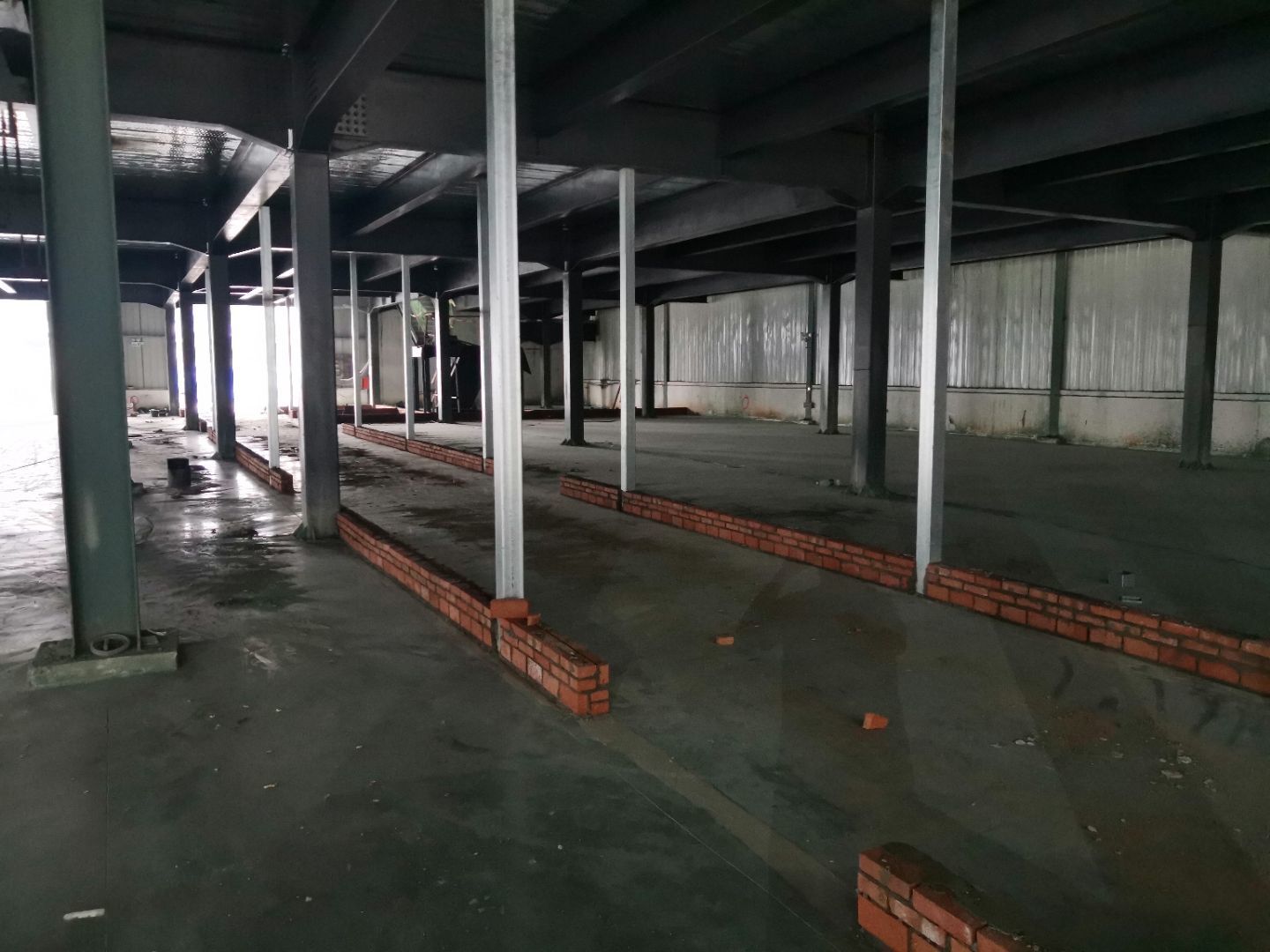

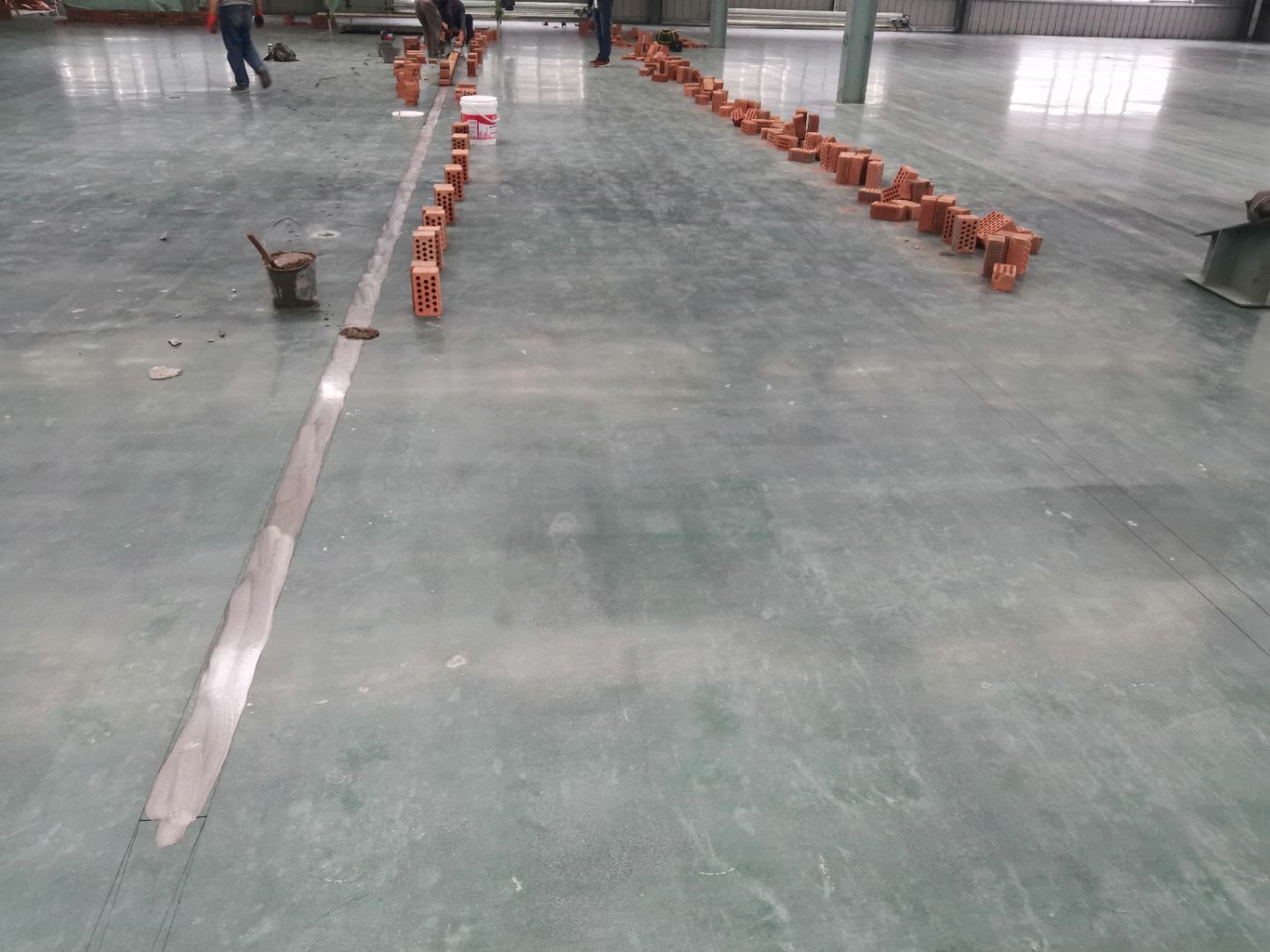

                                            1,一樓加氣塊砌筑完成40%, 2,二樓臨時增加實體墻抹灰完成90%, 3,材料轉運二樓, 4,設備基礎預支養護。

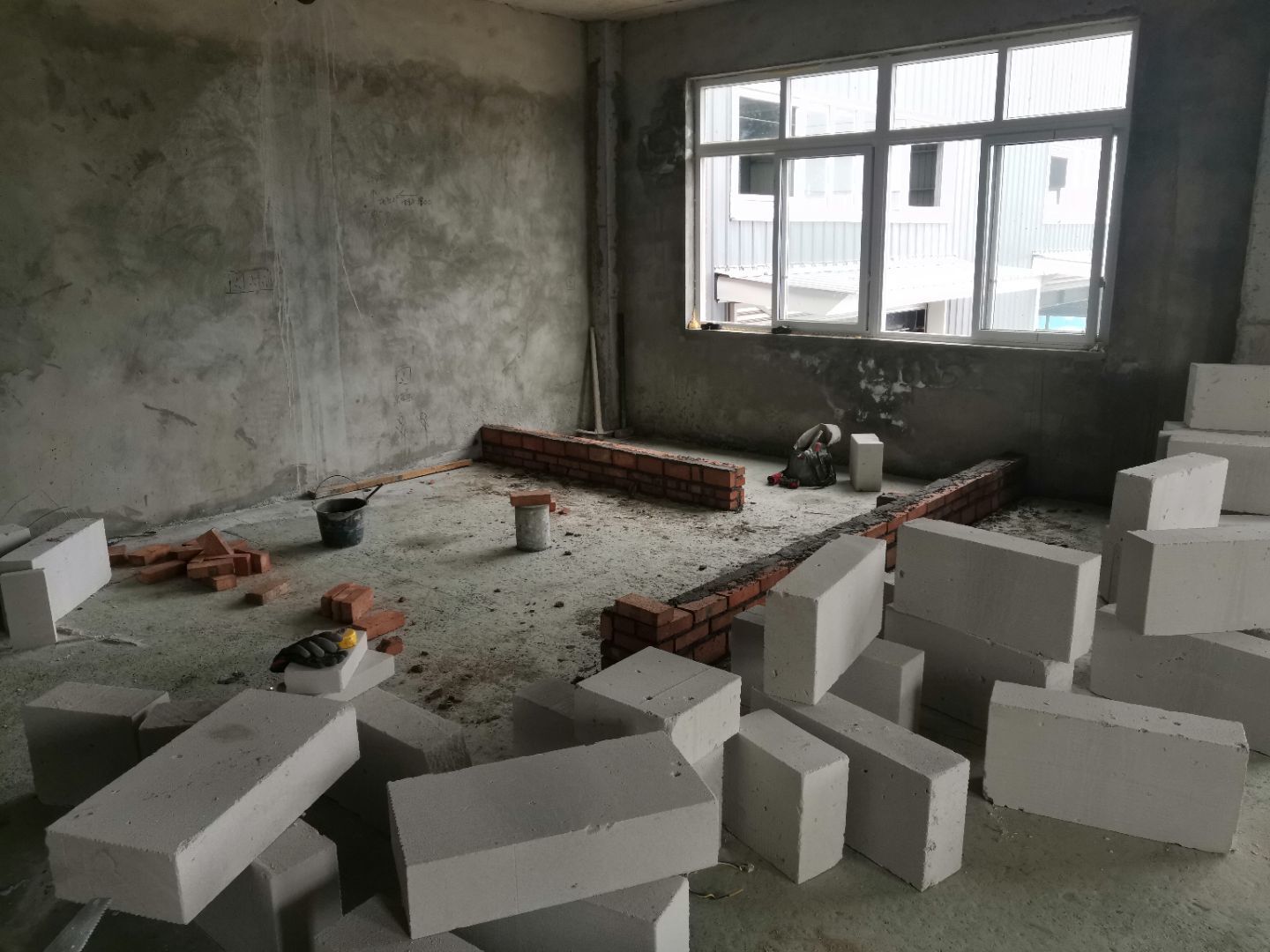

                                            1,加氣塊構造柱預制安裝,完成,新增部分施工完成, 2,二樓擋水墻磚砌完成,抹灰完成,貼磚完成30%, 3,一樓加氣塊基礎磚砌完成90%, 4,過梁預制完成。5、二樓擋水墻磚砌完成,抹灰完成,貼磚完成15%

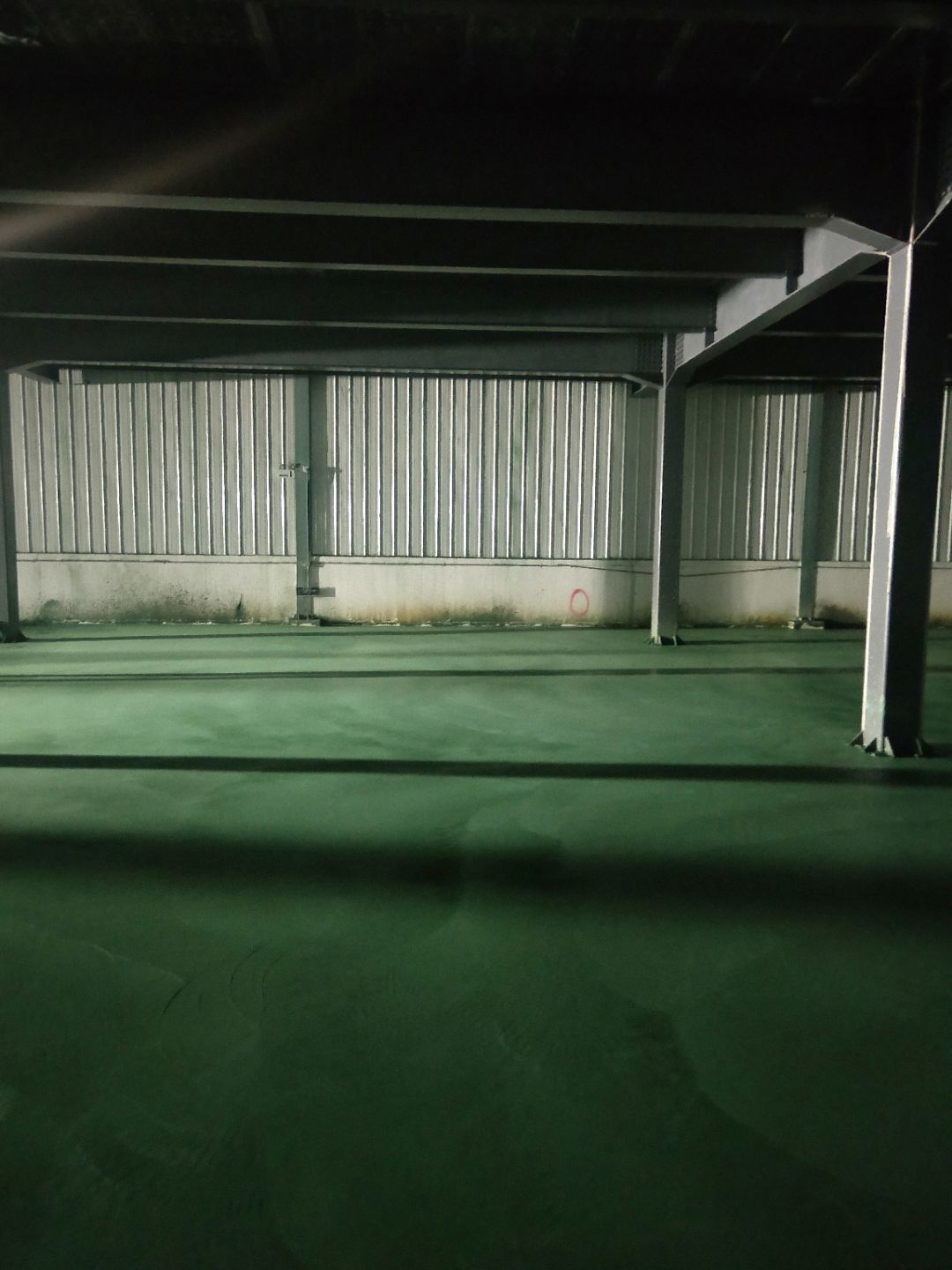

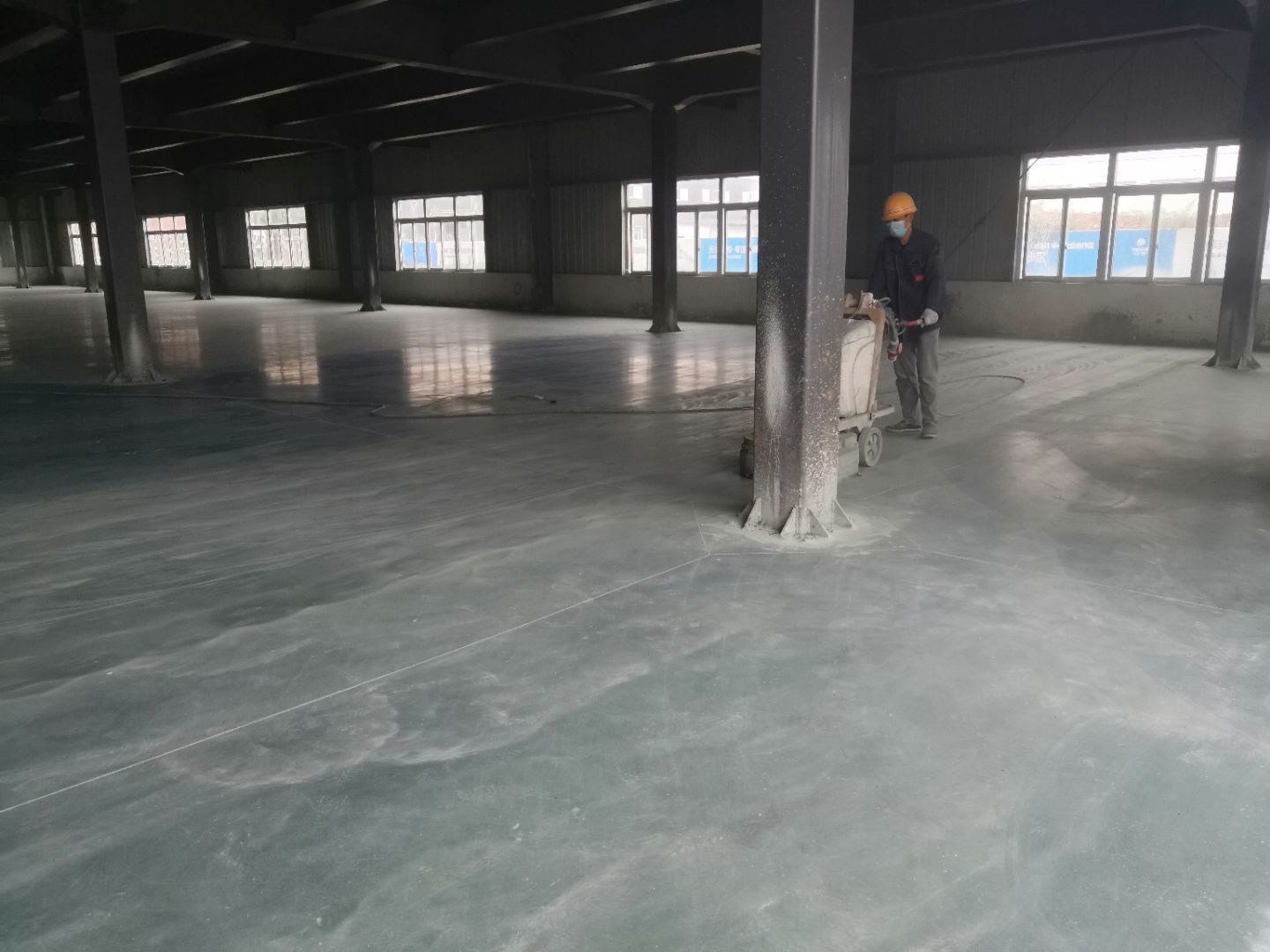

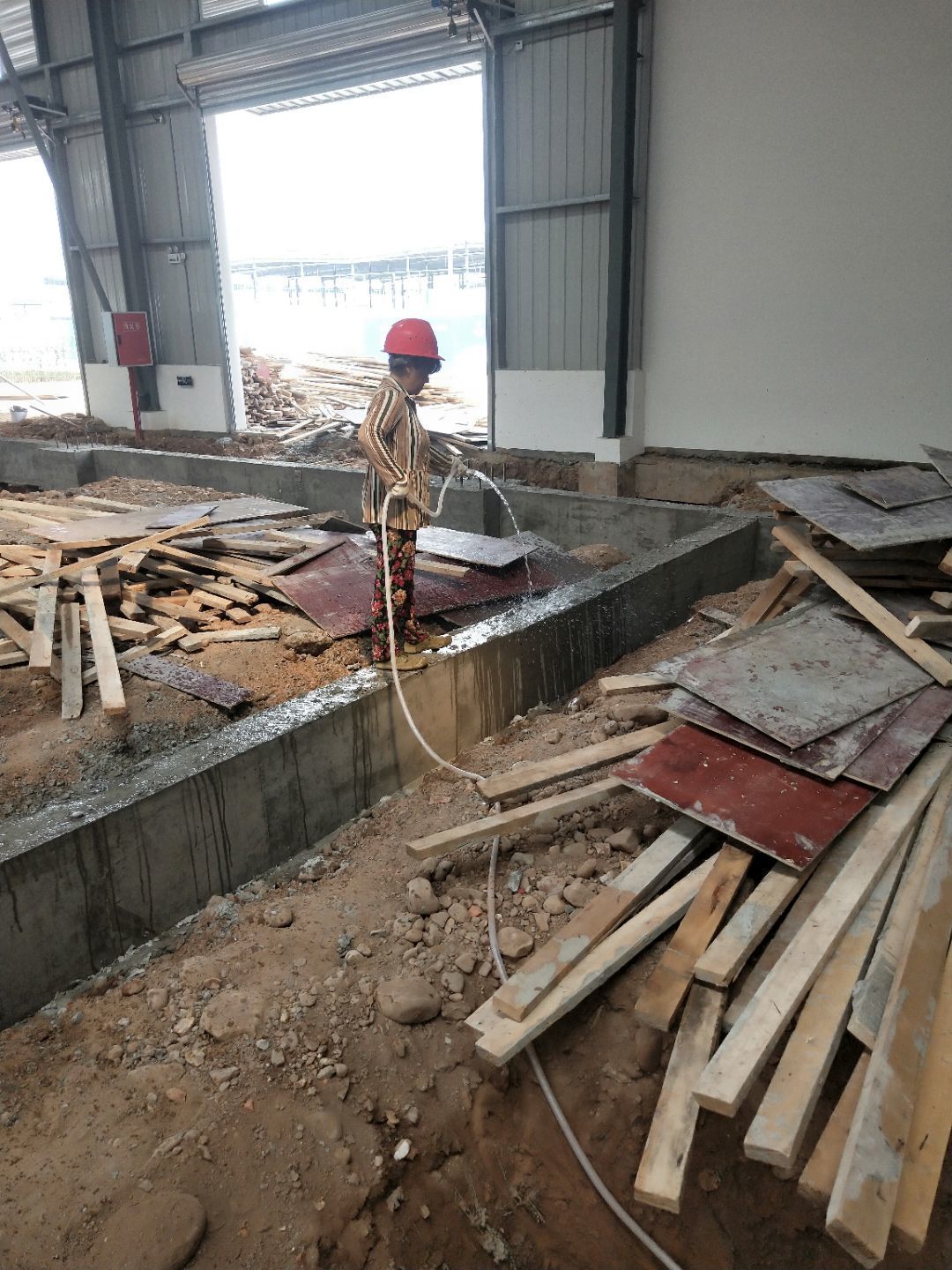

                                            1、加氣塊構造柱預制安裝,完成75%, 2、固化地坪完成, 3、二樓擋水墻磚砌完成25%。

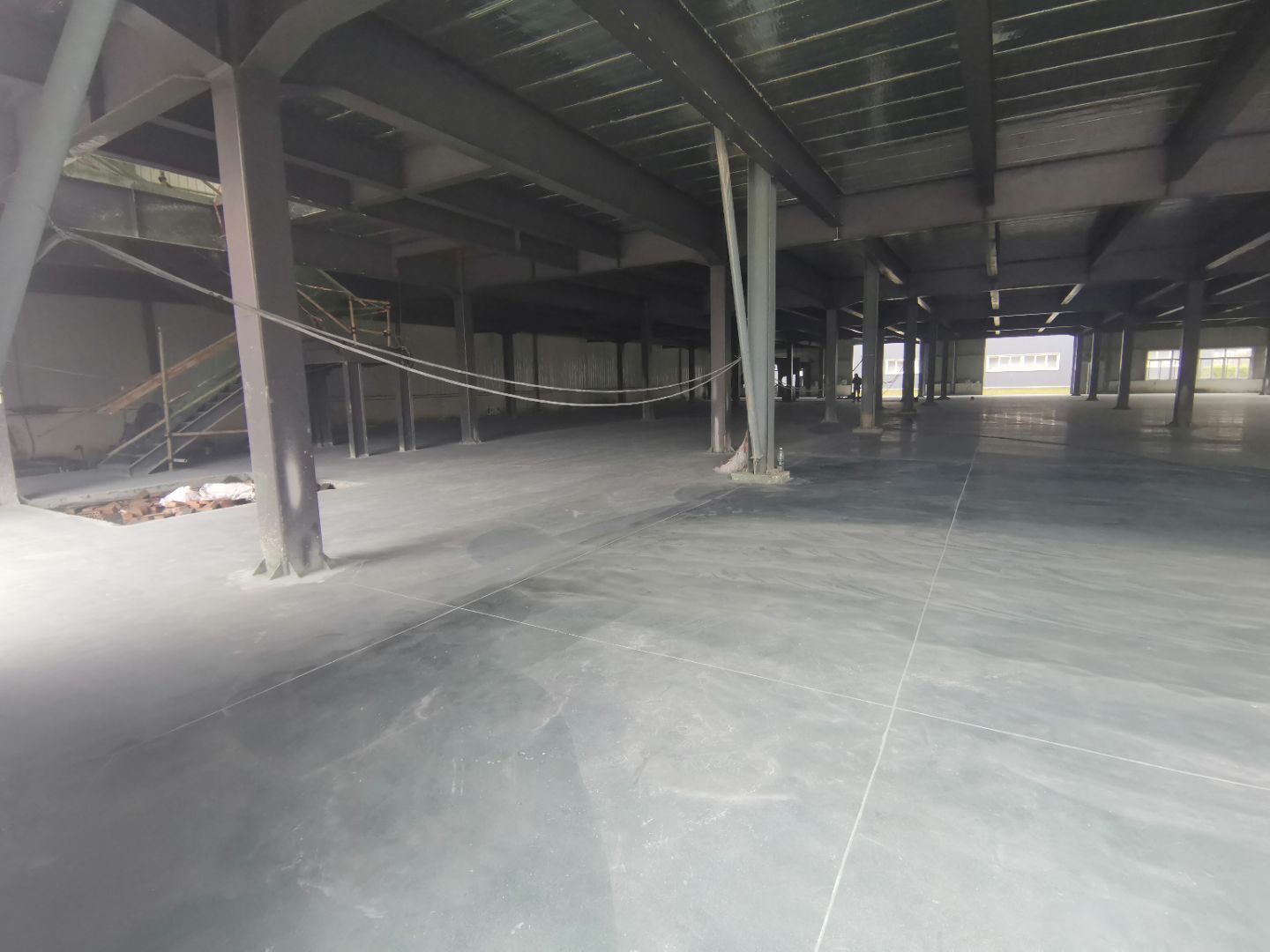

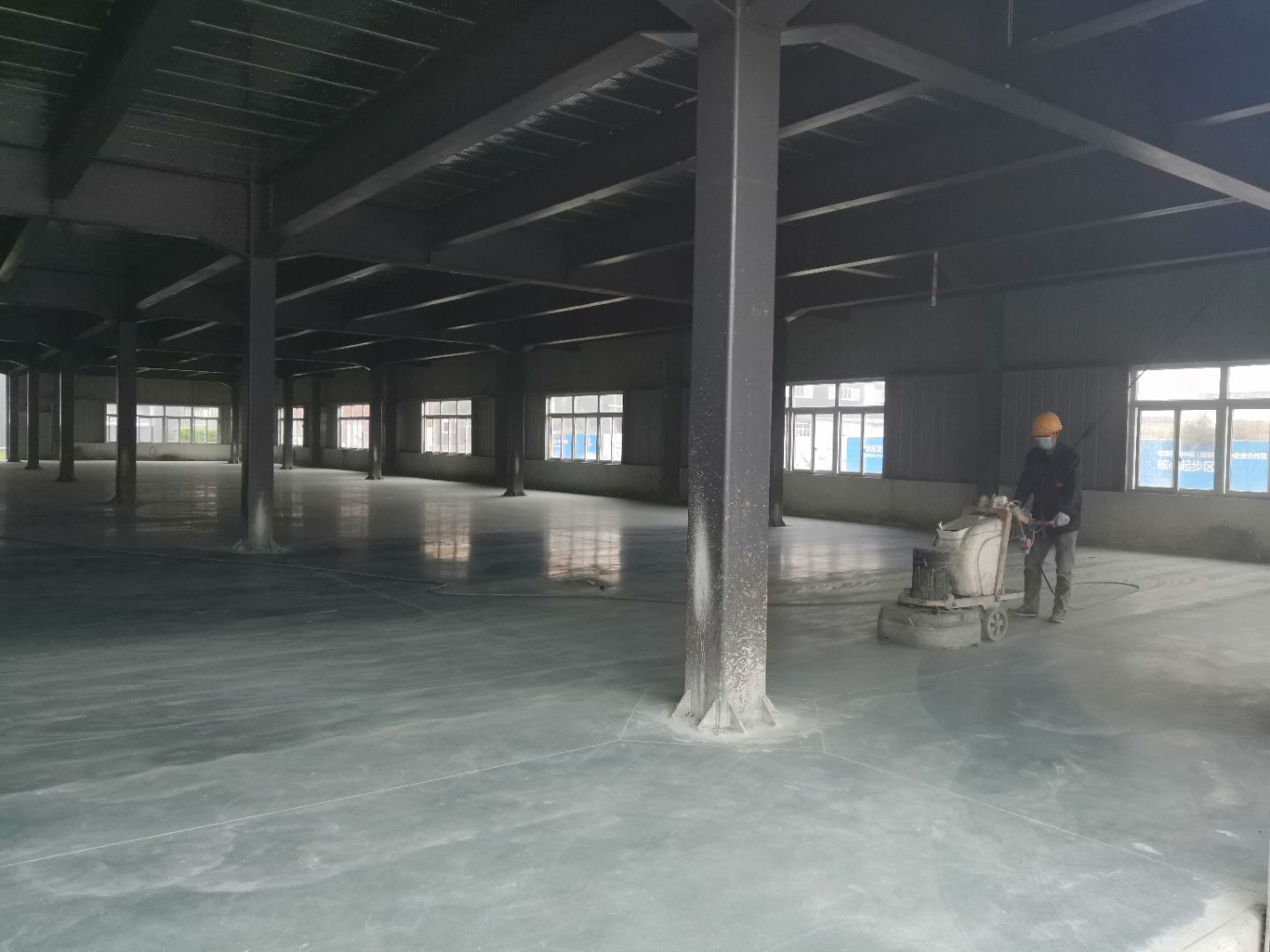

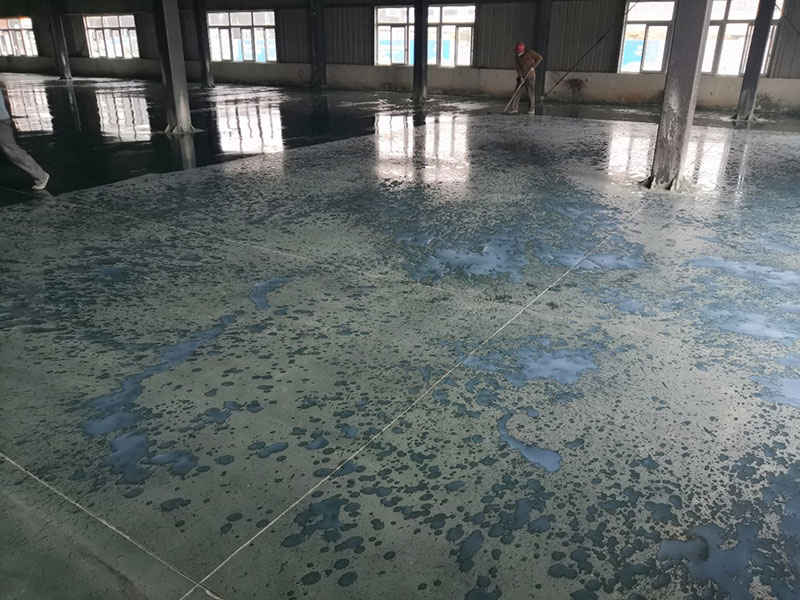

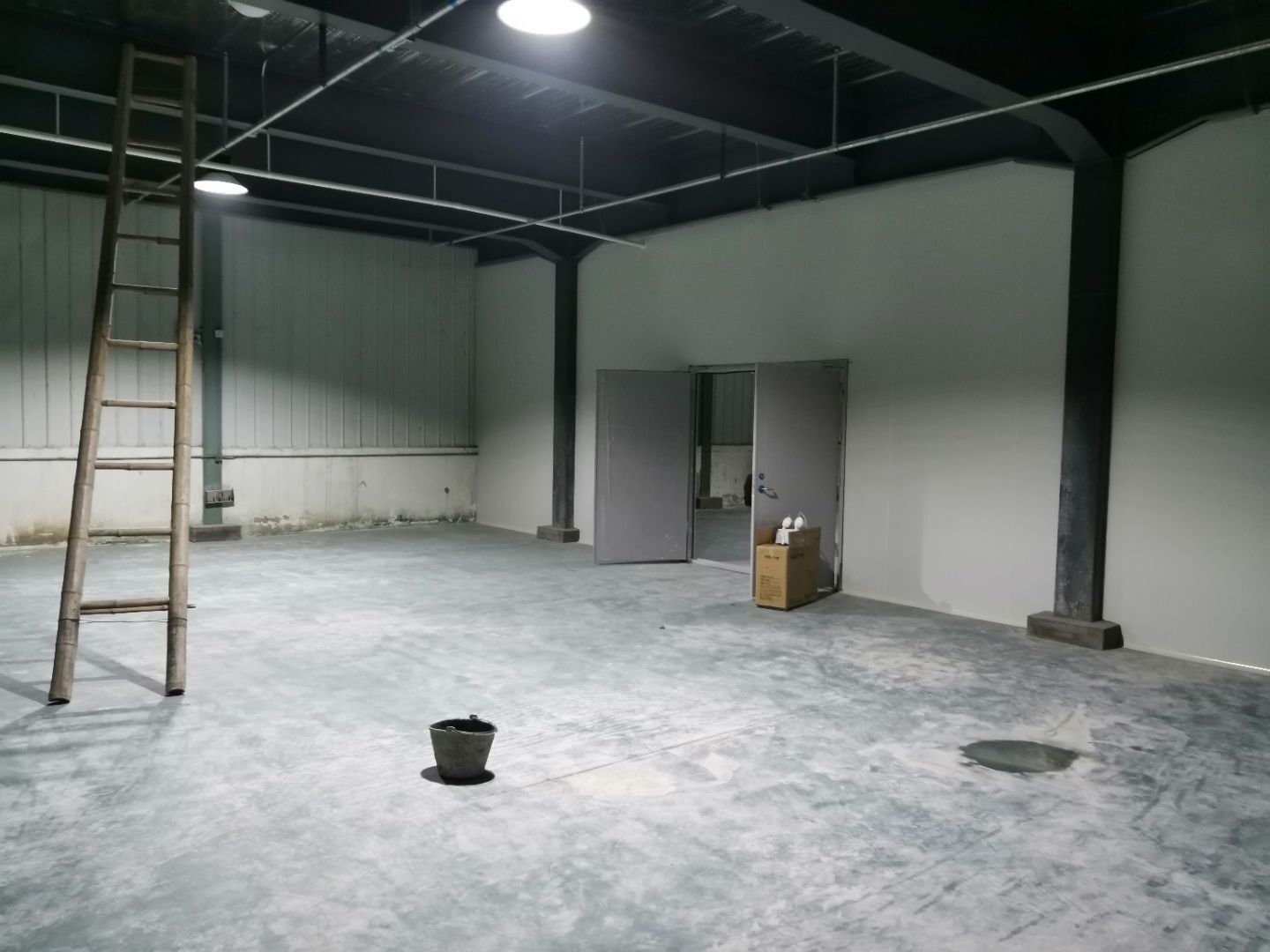

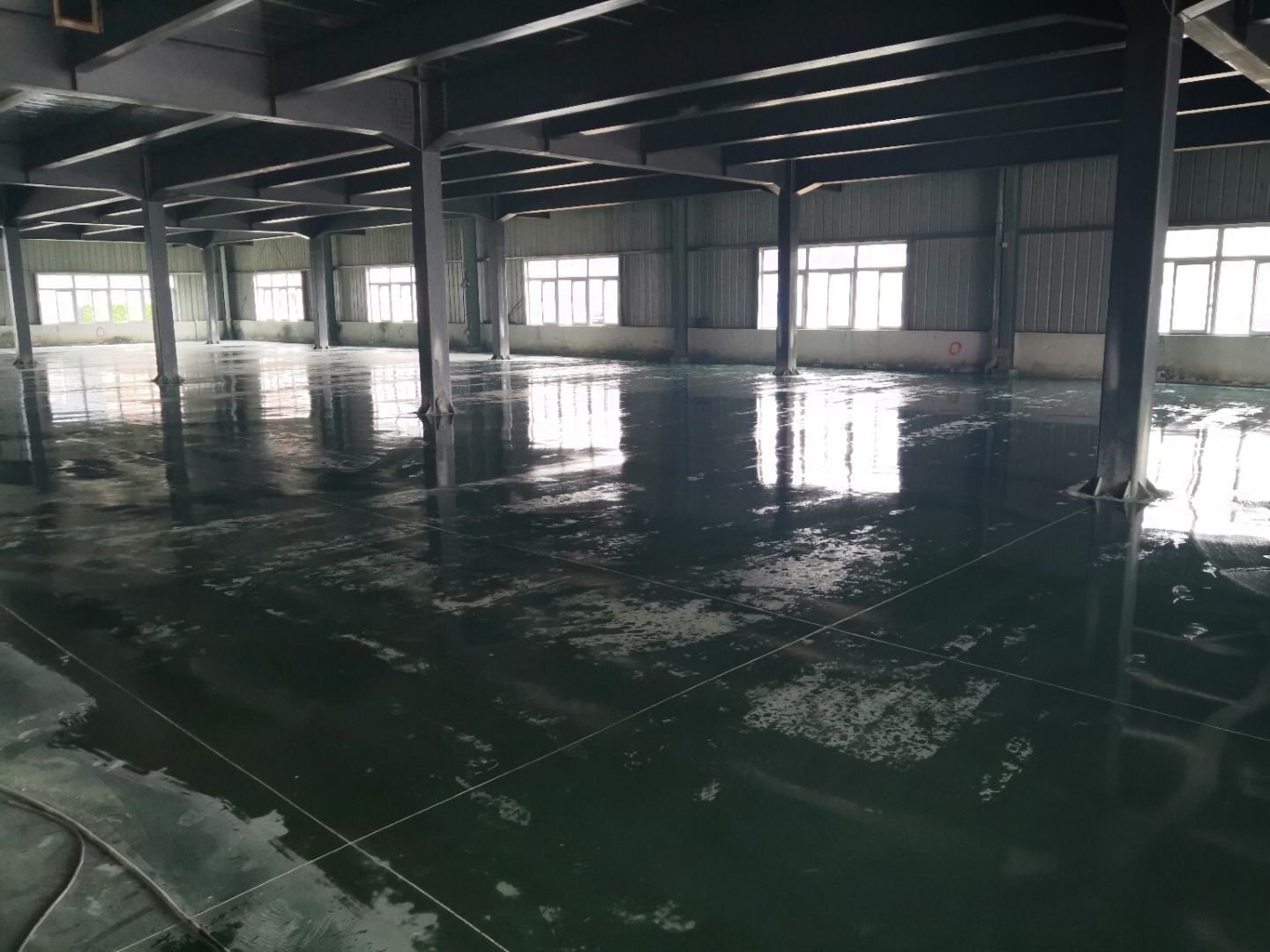

                                            固化地坪施工

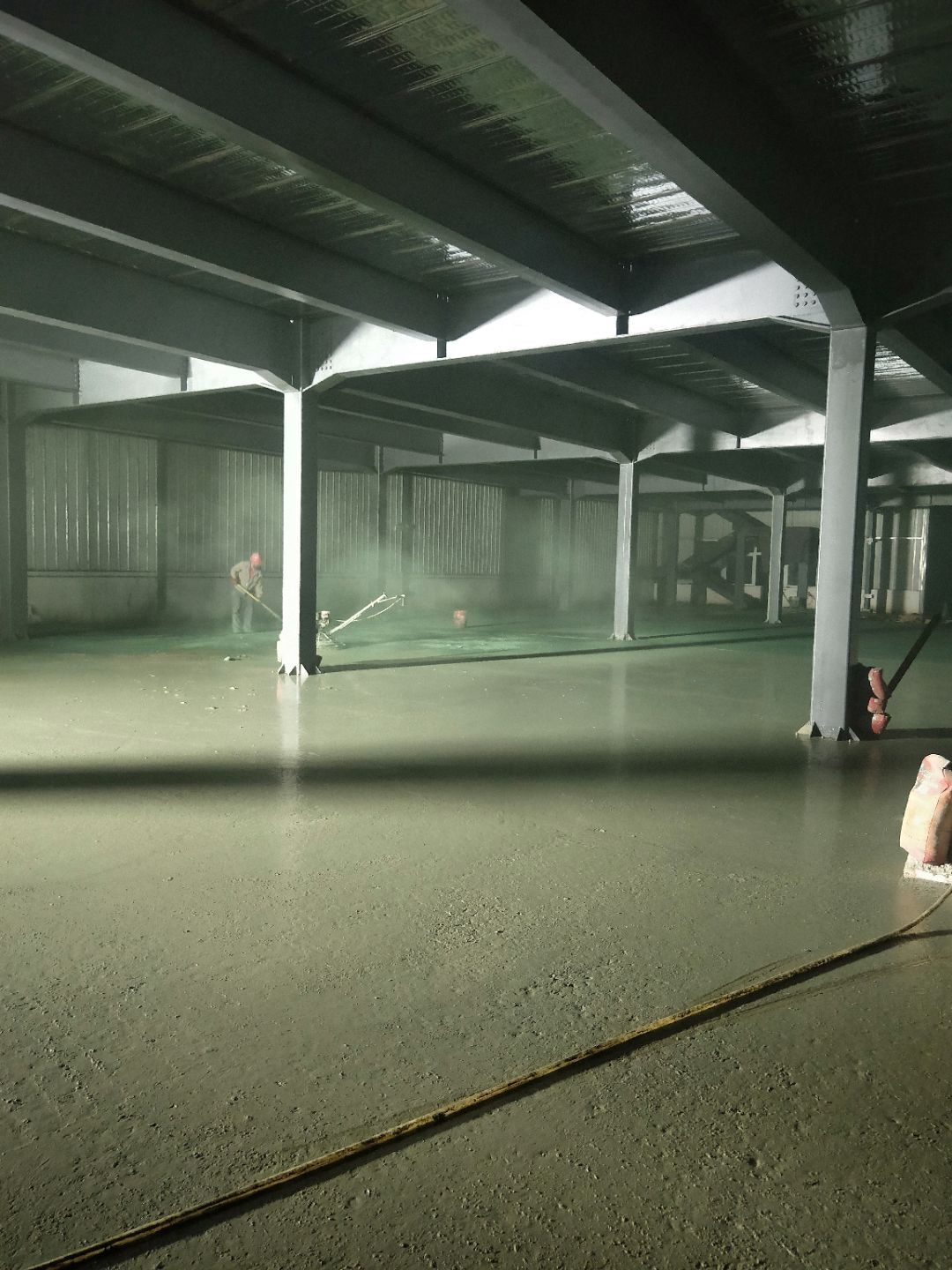

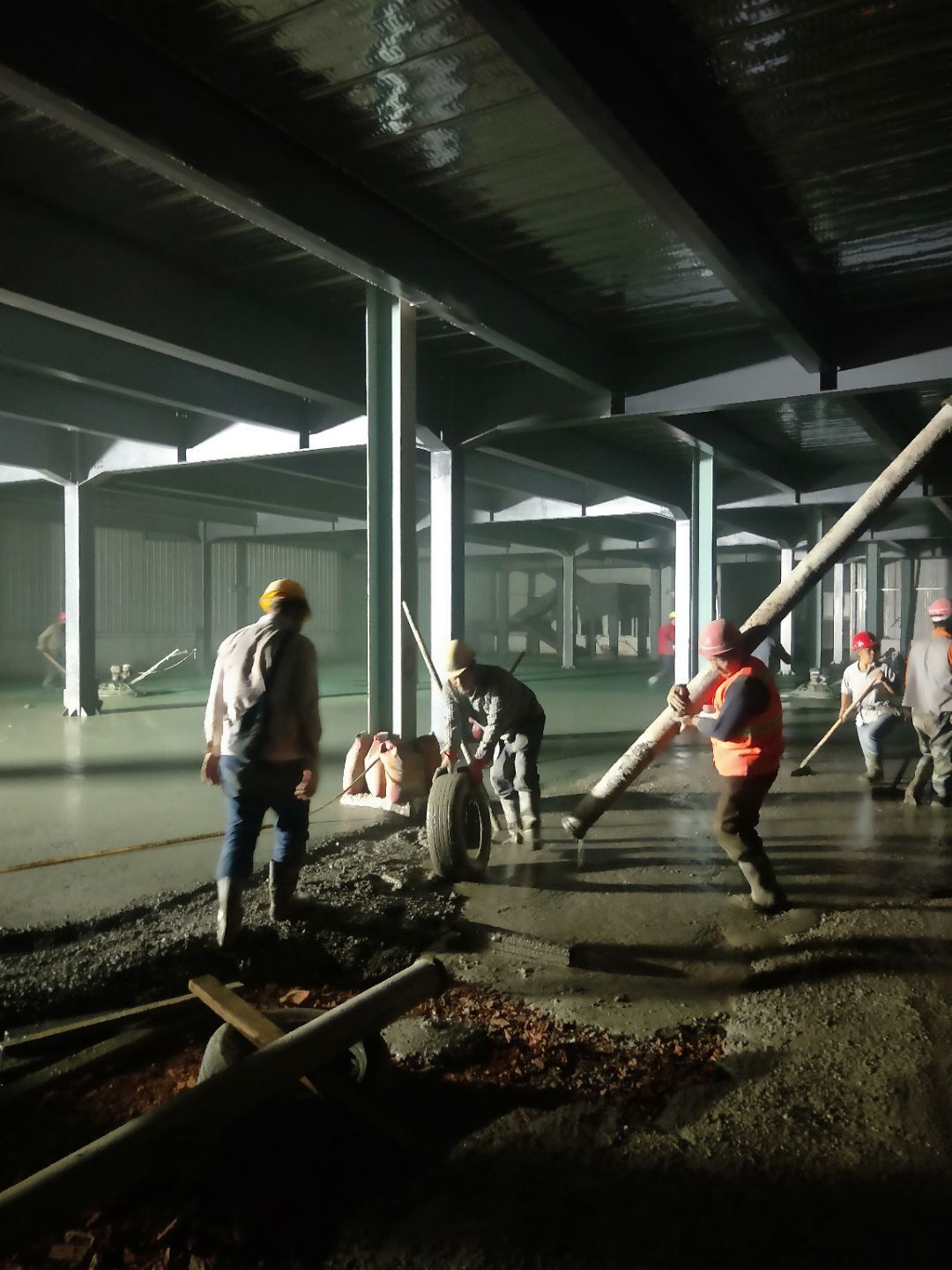

                                            麻安逸澆筑地坪混凝土

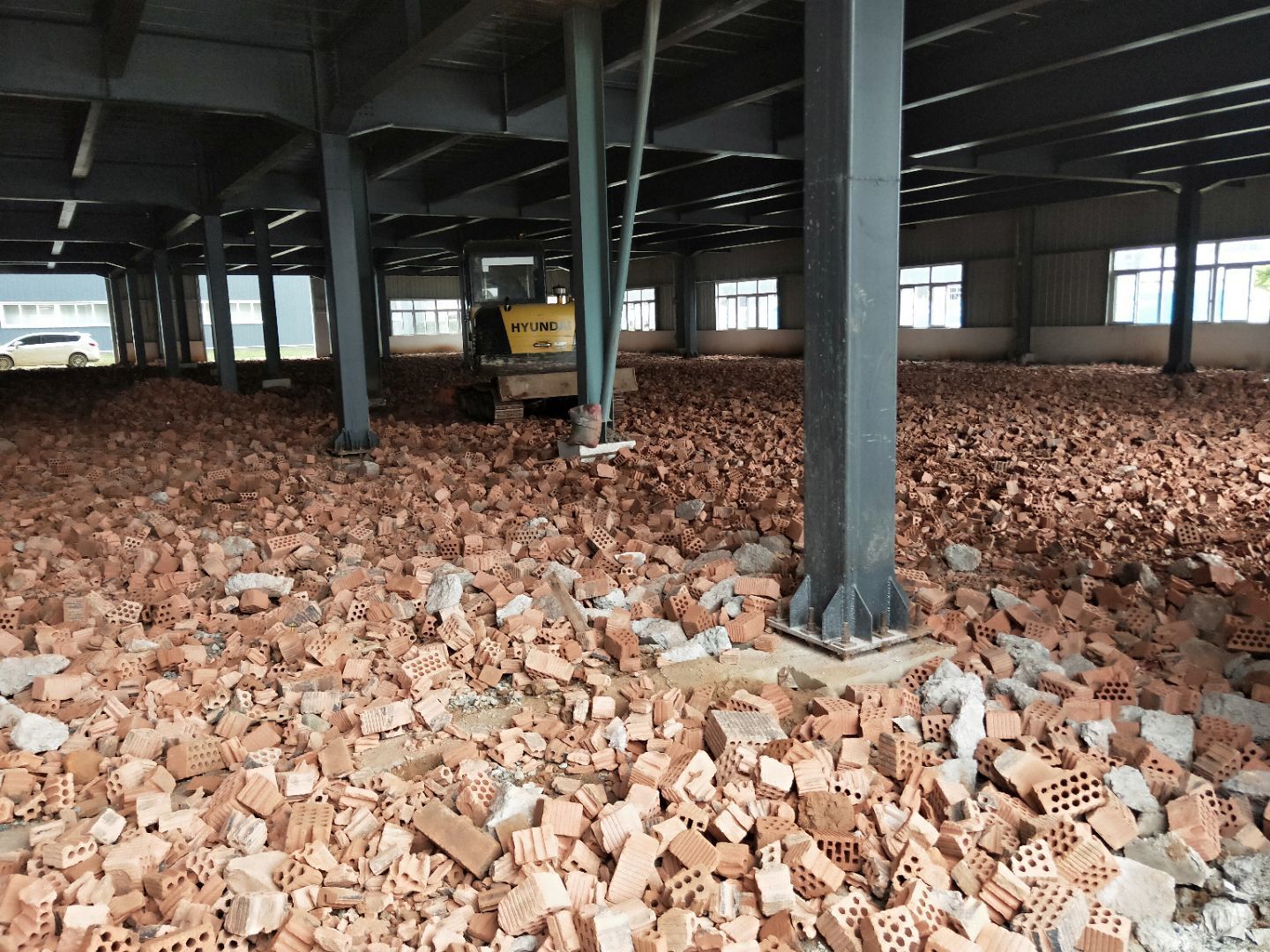

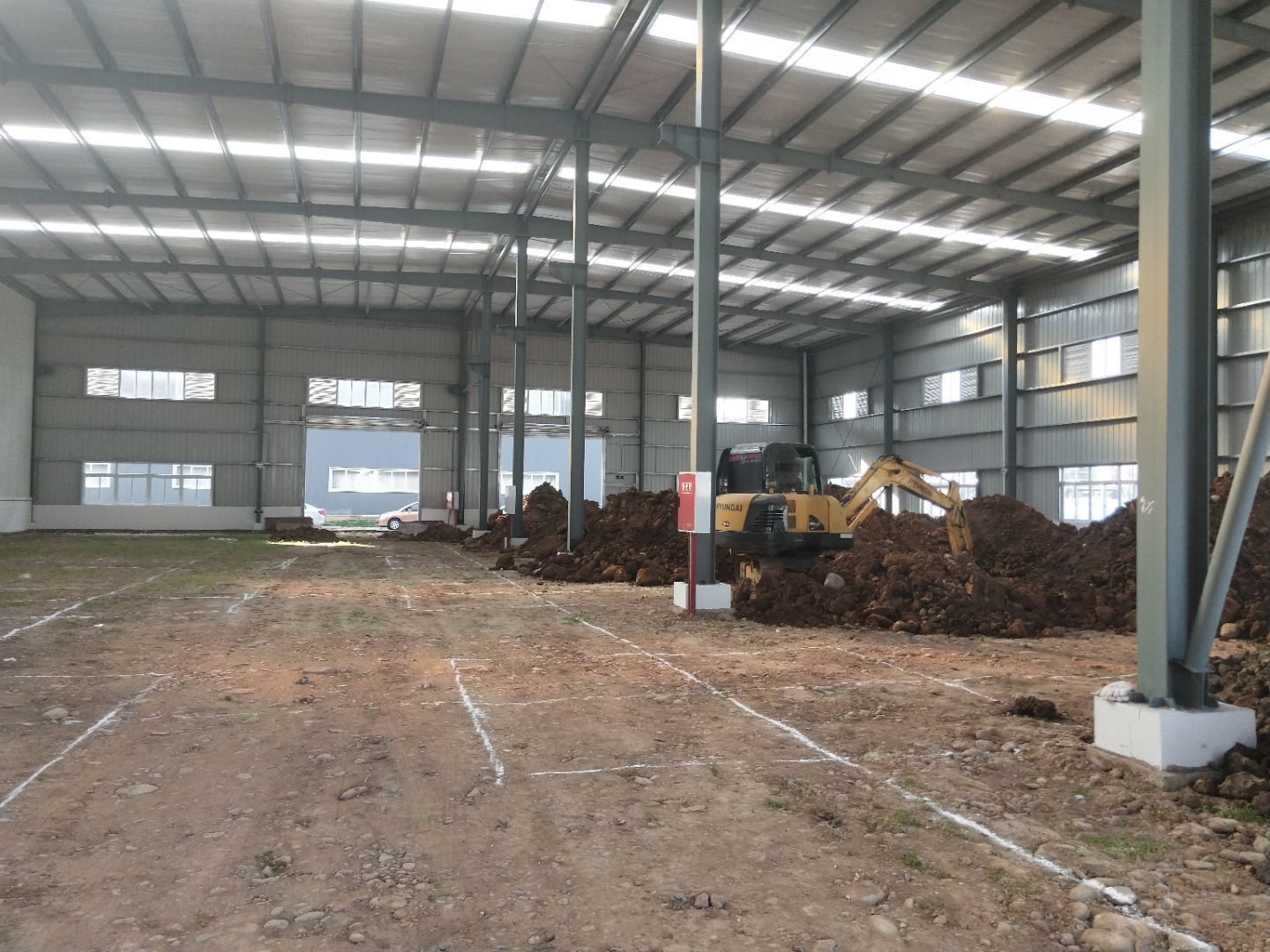

                                            1、廠房回填建渣 2、辦公室樓承板綁扎鋼筋

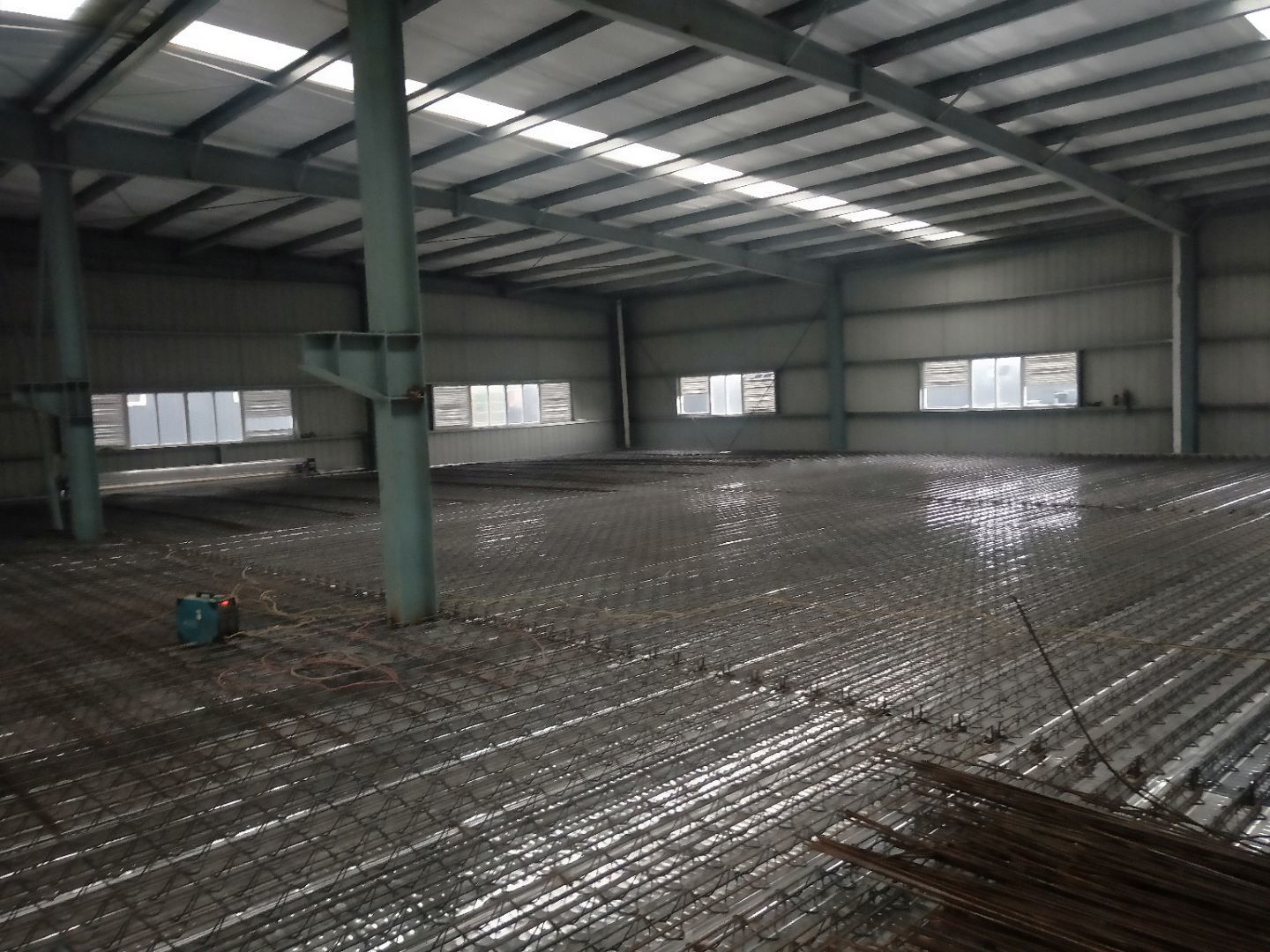

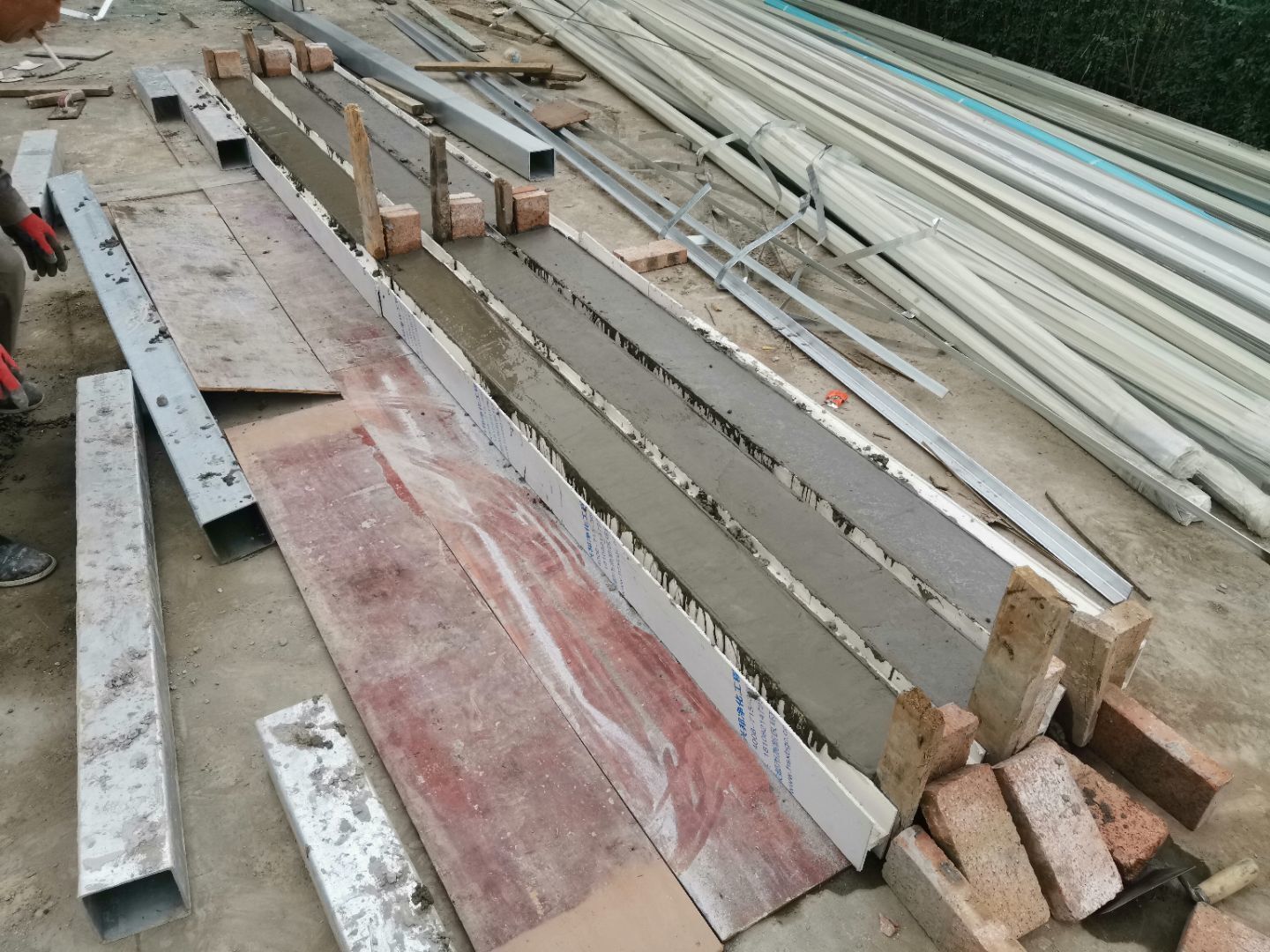

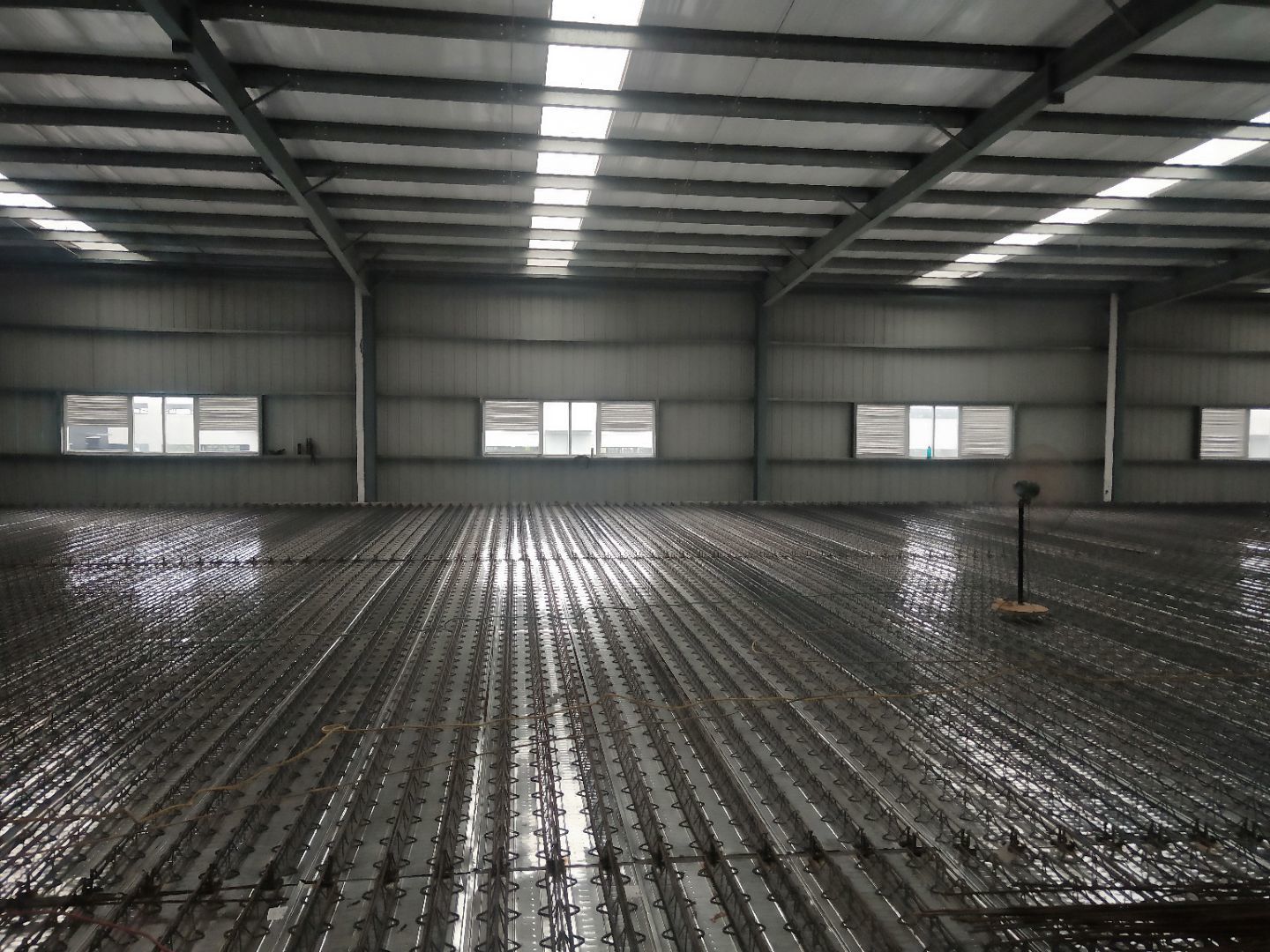

                                            1、鋪設樓層板 2、綁扎鋼筋 3、樓梯焊接加固

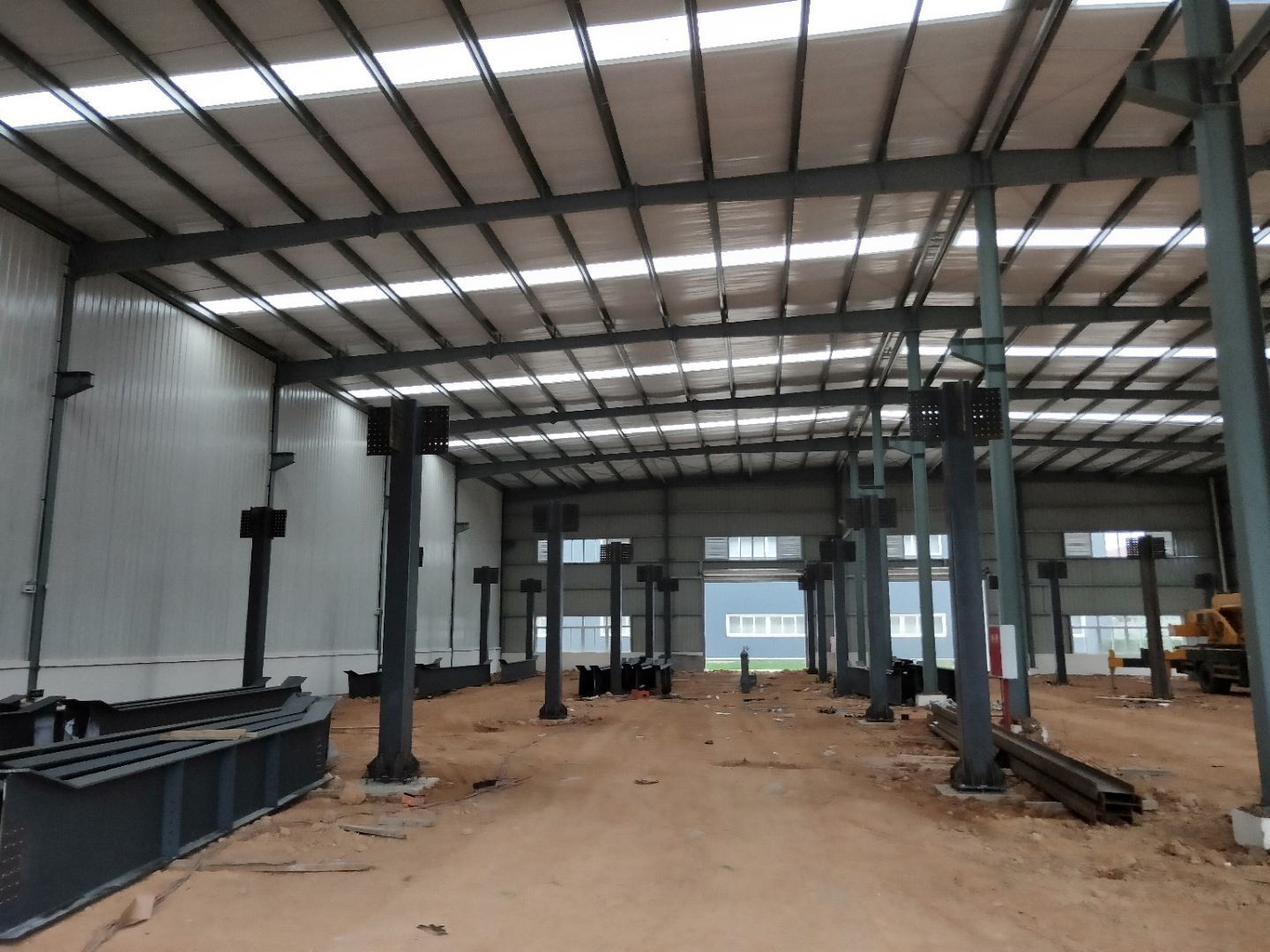

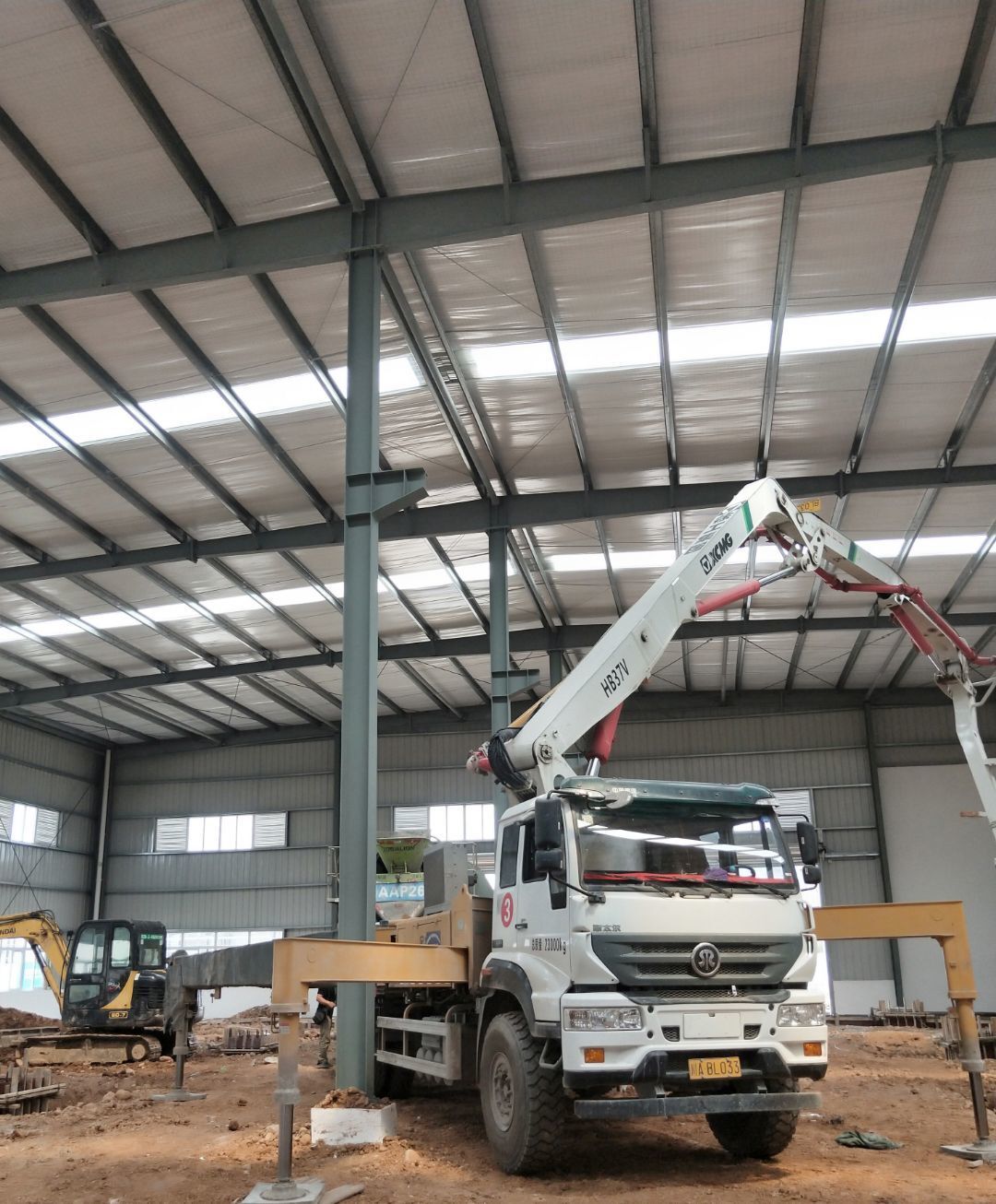

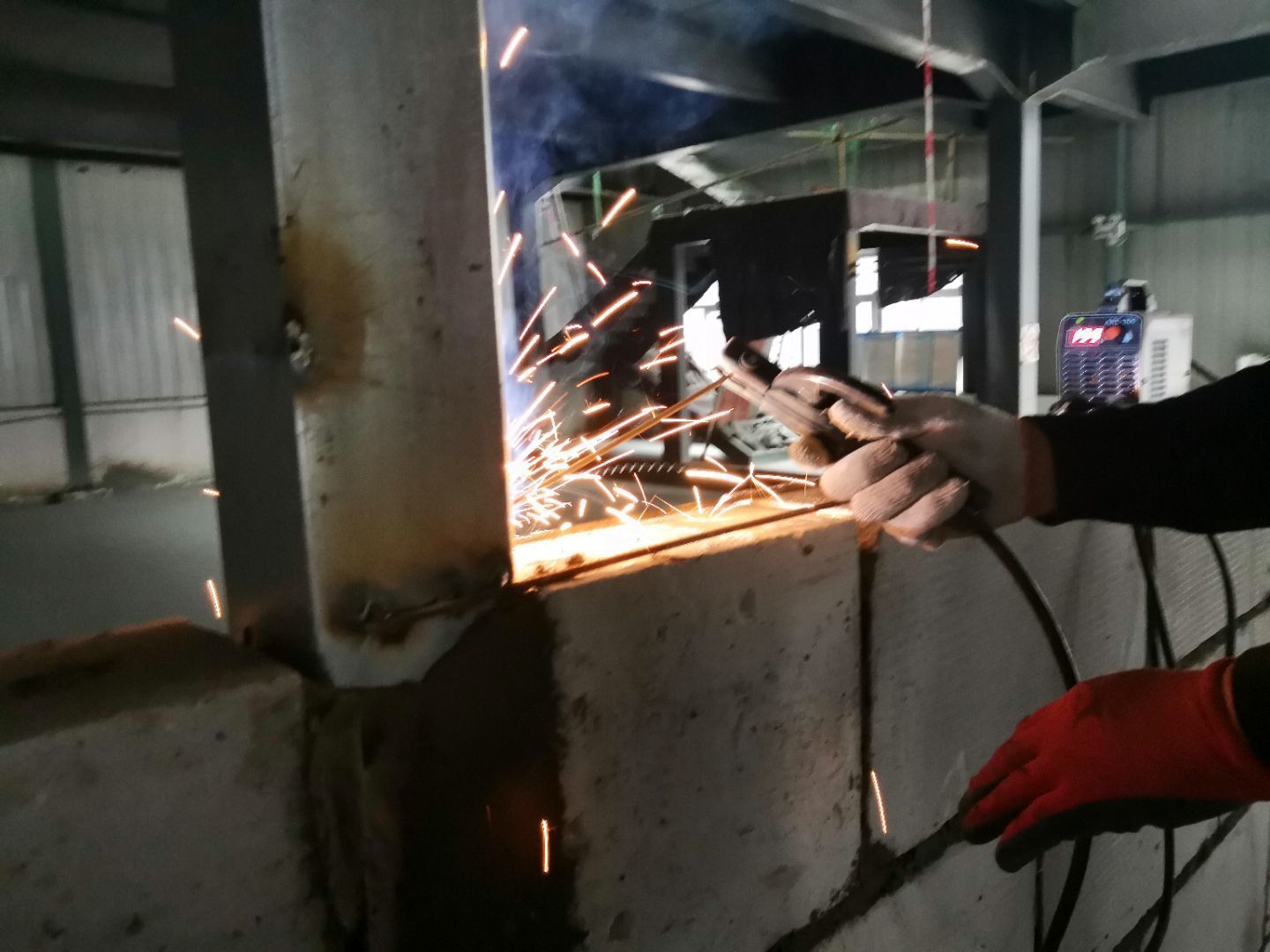

                                            1安裝鋼構件 2焊接加固柱腳

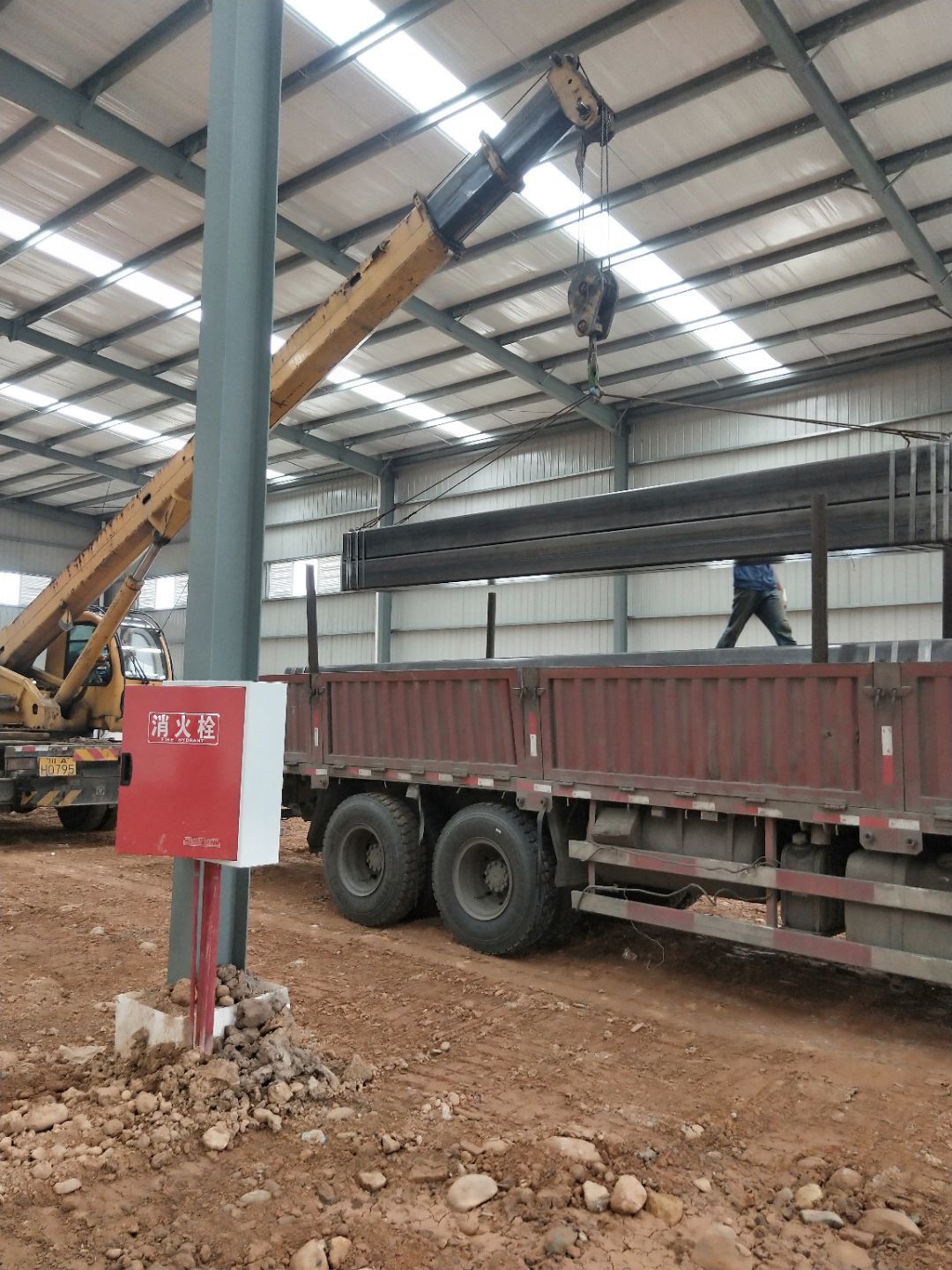

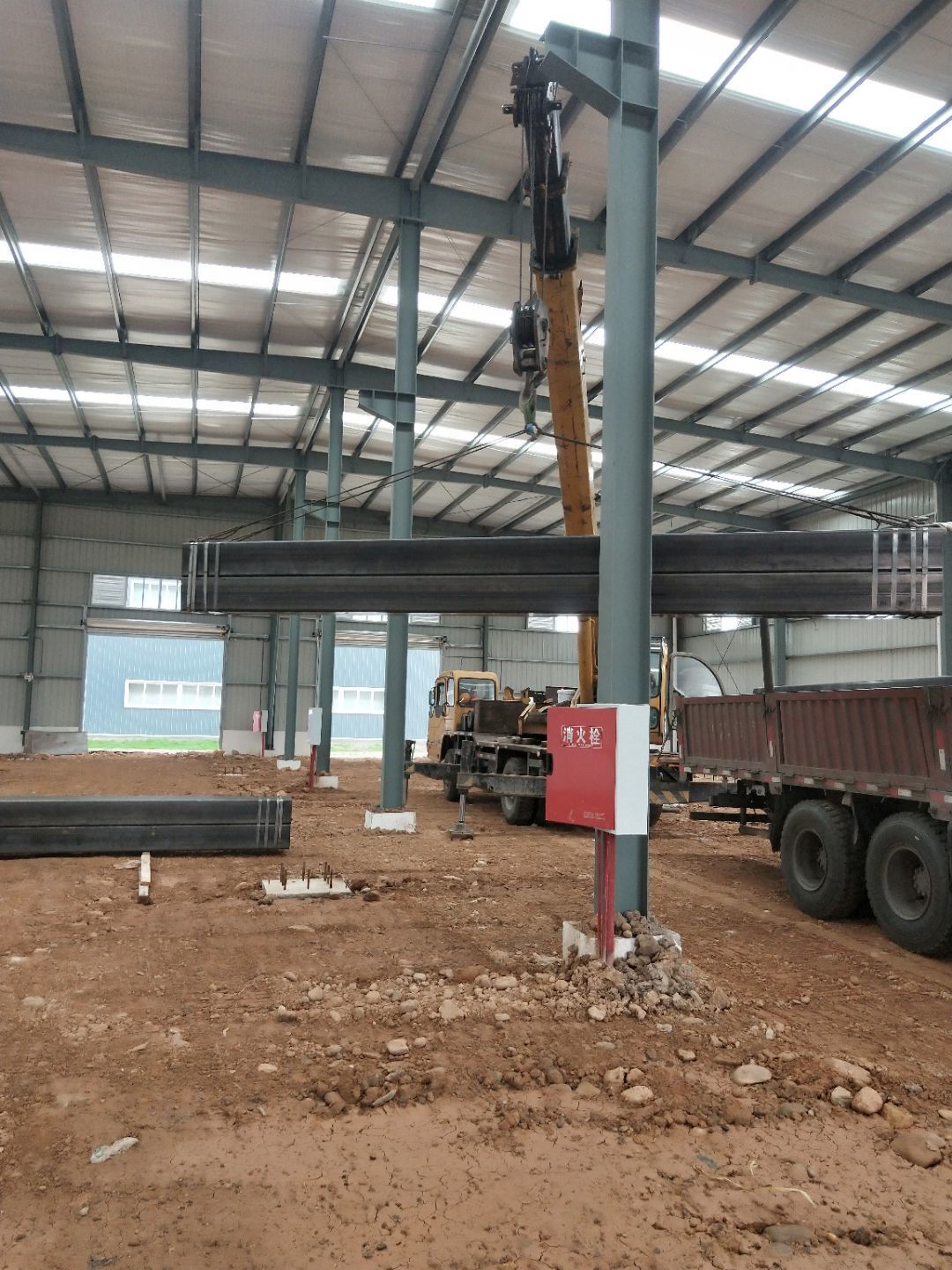

                                            鋼構件進場

                                            澆筑地梁和獨立柱混凝土完成

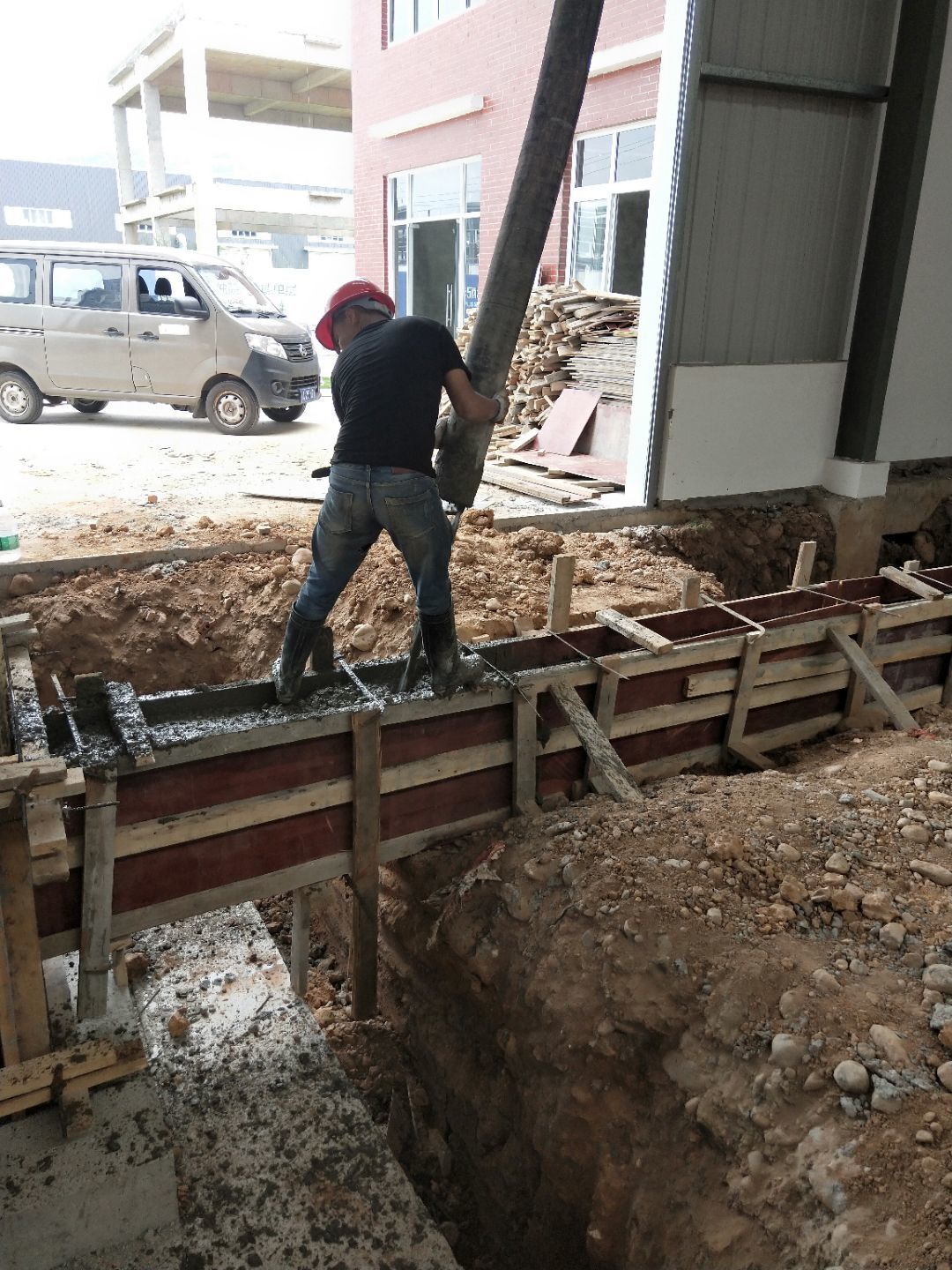

                                            澆筑地梁和獨立柱混凝土

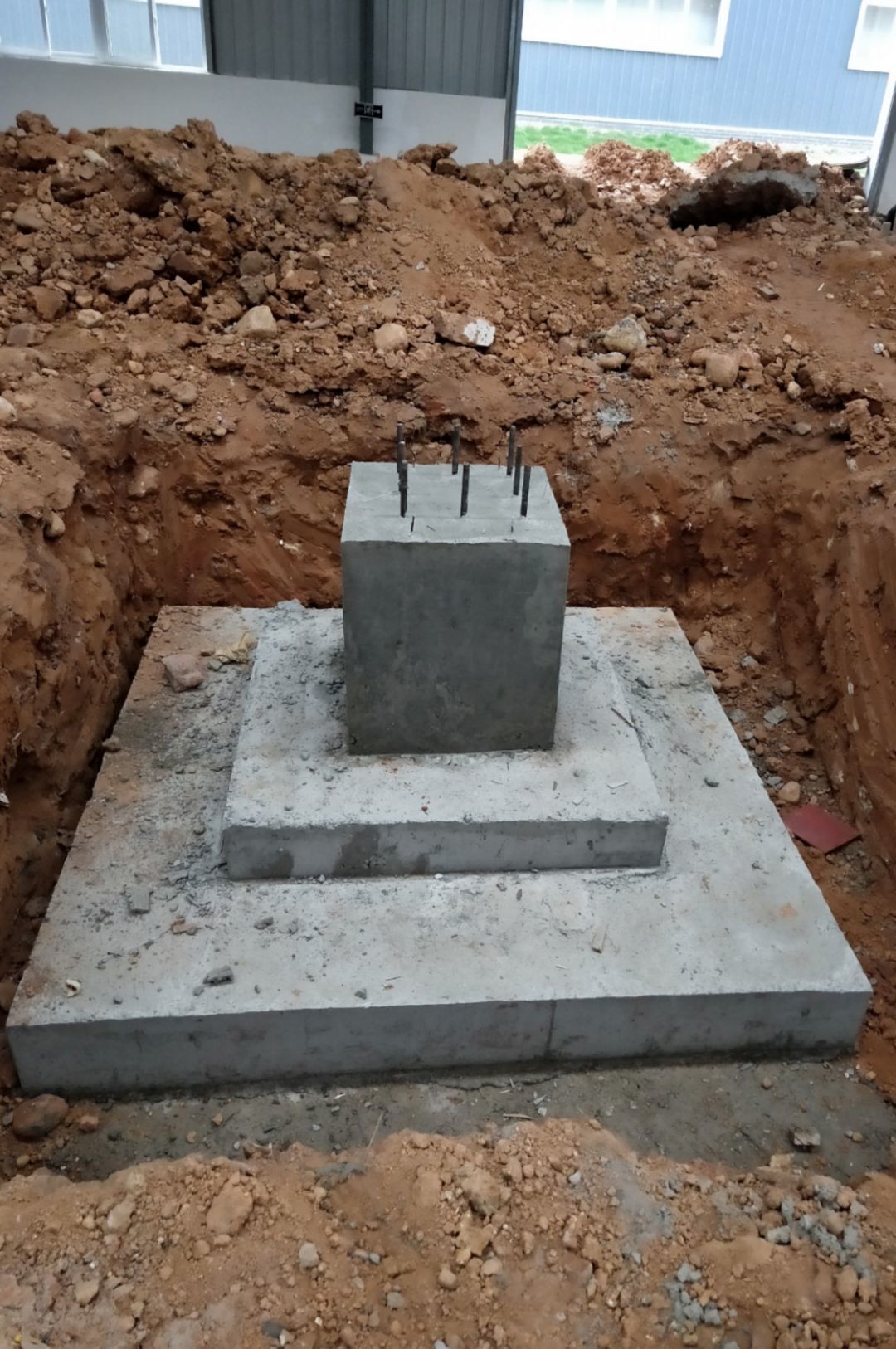

                                            澆筑承臺混凝土

                                            鋼筋材料到場,澆筑混凝土墊層

                                            車間基坑放線開挖
